云南映象城市公园广场各位业主:

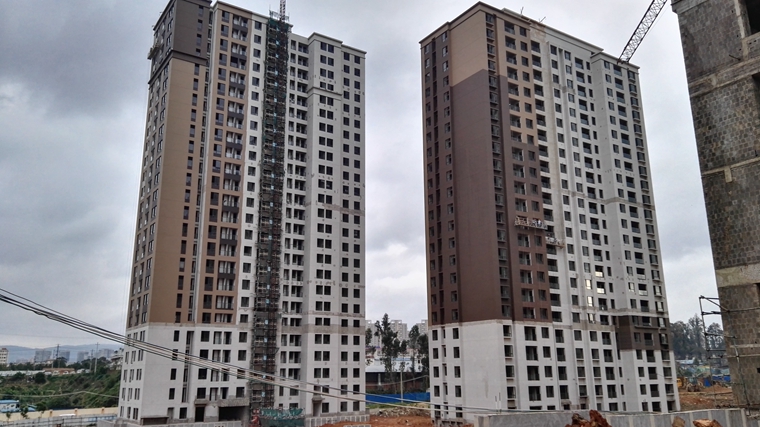

云南映象城市公园广场项目于2016年6月1日复工,我公司积极采取各项措施,认真组织施工单位,按照工程建设标准及质量要求,积极推进云南映象城市公园广场后续工程建设。期间因高考、南博会及下雨等因素,对预定工期造成一定影响。截止至2016年6月30日,主要完成以下工作:

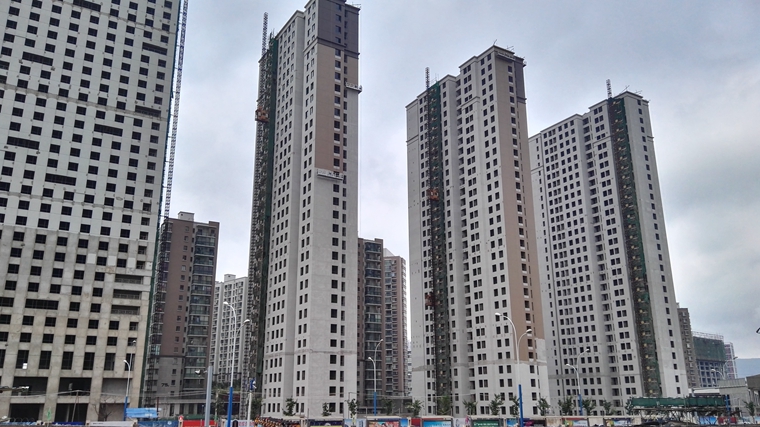

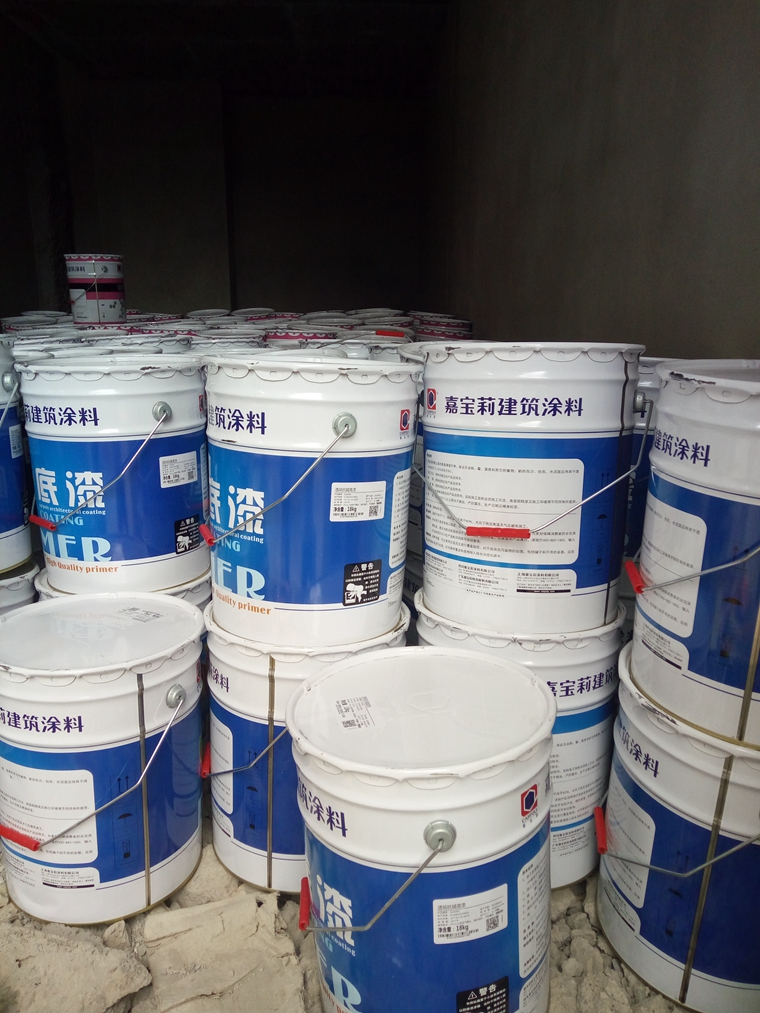

一、2~4栋涂料订货24日进场,已完成腻子修补、底漆施工工作,目前正在进行面漆施工。9~14栋涂料订货15日进场,已完成腻子修补、底漆施工工作,目前13、14栋面漆大面完成,11栋面漆开始施工。

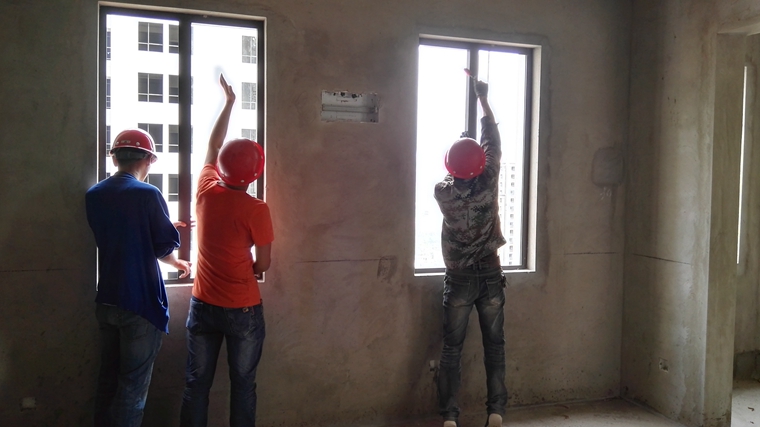

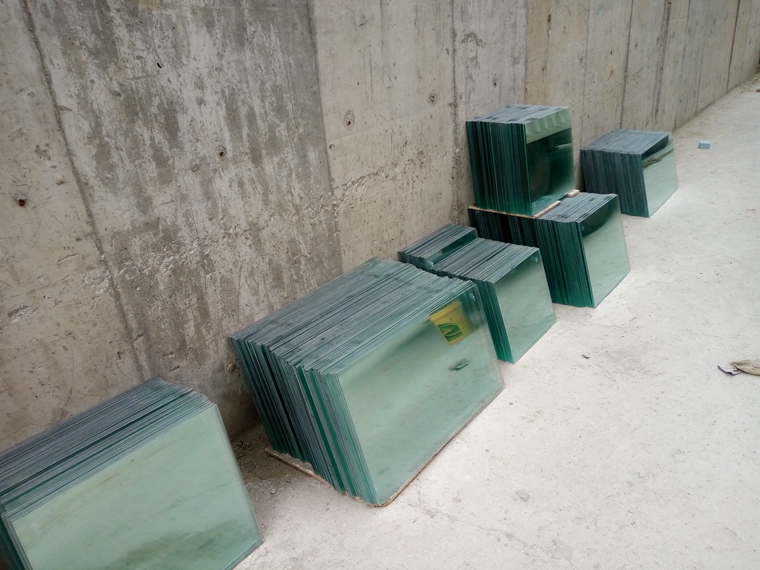

二、2~4栋窗玻璃订货24日进场,目前正在进行玻璃安装及防渗漏打胶工作。

三、车库顶已完成防水施工、碎石层铺设、虑水波网布铺设工作,目前正在进行土方回填工作,其中1号库1~4栋车库滤水层17日完成,土方回填因下雨影响至29日完成。2号库5栋车库滤水层22日完成,土方回填29日完成。3号库6~11栋车库18日完成防水保护层,25日完成滤水层,29日开始回填土,目前正在回填中。4号库13、14栋车库防水保护层18日完成,20日完成滤水层,27日完成土方回填。
四、1~14栋消防立管安装正在施工中。防火门材料已到场,即将进行安装。

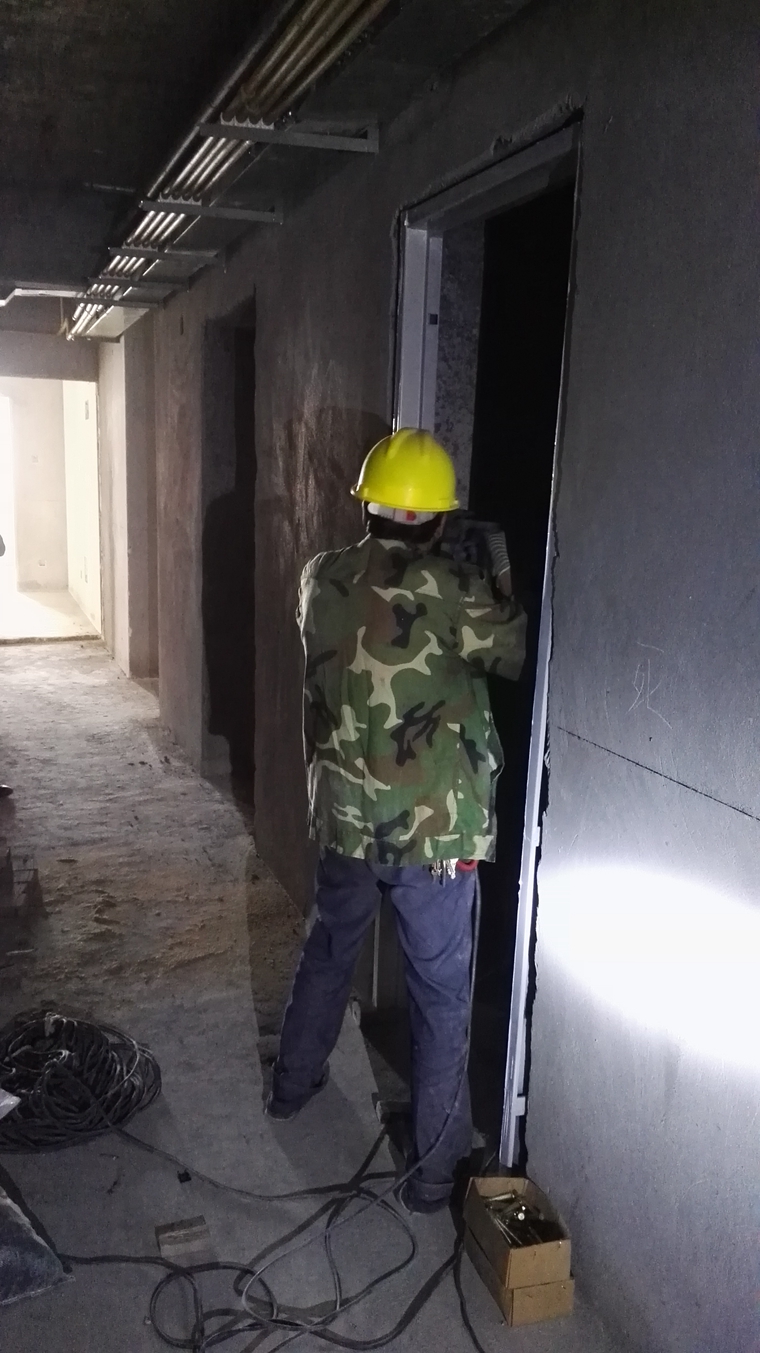

五、所有分户门洞口尺寸已采集完毕,目前处于订货之中。
六、1~14栋电梯井道尺寸已采集完毕,目前处于订货之中。
昆明城建房地产开发股份有限公司
二○一六年六月三十日
