关于云南映象城市公园广场工程建设进展情况的通报

云南映象城市公园广场各位业主:

  2016年8月,我公司为了持续加快推进云南映象城市公园广场项目建设工作,公司董事会、管理层持续开展现场调研办公,督促协助工程部解决施工过程中出现的困难。项目工程部全力以赴投入,保证按质按量完成工程建设任务。本月我公司开展了以下工作,现予以通报。

  一、室外部分

  (一)外墙装饰:13、14栋完成85%;4、11栋完成80%; 3、9、10栋完成70%;2栋完成60%;1栋号完成20%。

  (二)外架:6栋17层以上外架已拆除;7栋外架搭设完成,准备开展外墙抹灰施工。

  (三)窗固定玻璃安装:住宅部分2-4、9-11、13-14栋已全部完成;写字楼1栋已全部完成,6栋窗框及窗固定玻璃安装完成80%。

  (四)室外雨污管施工:目前正在开展5、13栋庭院雨污管施工以及5号路雨污管施工。

  二、室内部分

  (一)公共部分装修

  样板工程:目前已完成13栋3、4层公共部分地砖样板铺贴,6栋5层完成公共部分样板装修。

  住宅室内公共部分装修:2栋22-32层、3栋16-32层、4栋24-32层、14栋6-25层地砖铺贴已完成。

  (二)分户门安装:9、10栋完成10-30层;11栋完成2单元1-30层。

  (三)消防施工:完成1栋第27层消防工程样板施工;4#地下车库消防管安装完成;1#地下车库消防管安装完成50%。

  (四)防火门框安装:2-4、9-11、13-14栋已全部安装完毕,目前进行门框灌浆施工。

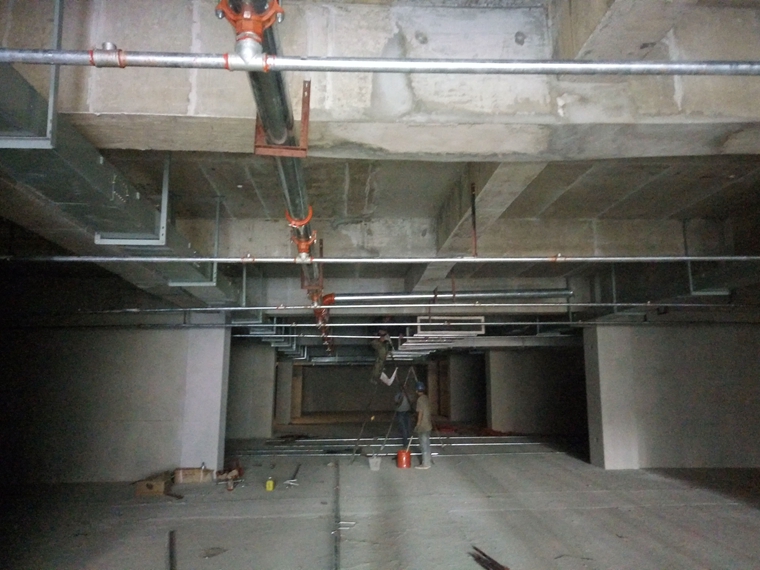

  (五)通风工程:1#地下车库负一层风管安装完成70%。

  (六)桥架安装:楼层及地下车库桥架安装完成80%。

  (七)自来水施工:水泵房开始施工。

  (八)电梯:2栋电梯已进场,目前2-4栋电梯井道已移交电梯安装单位进行井道安全防护施工。

昆明城建房地产开发股份有限公司

                                 二一六年八月二十五日

1-4栋完成情况

6-11栋完成情况

仿石材涂料施工

公共部分地砖铺贴

分户门安装

地下车库消防管安装

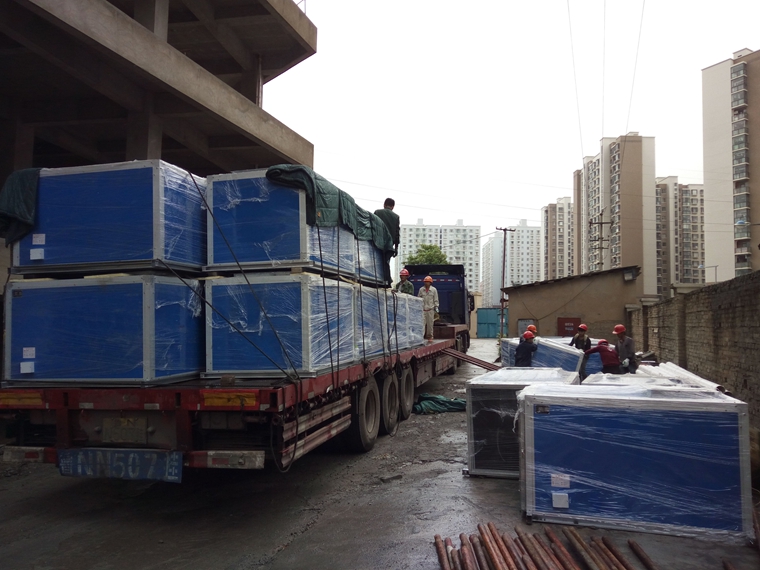

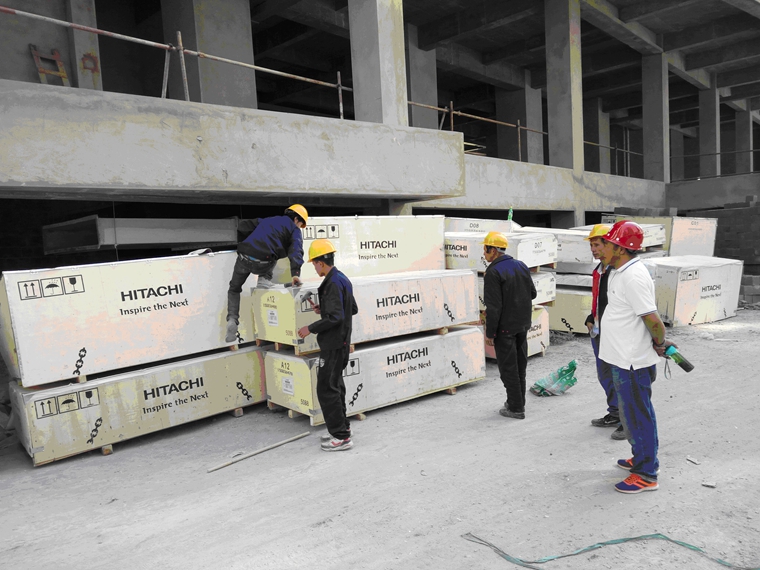

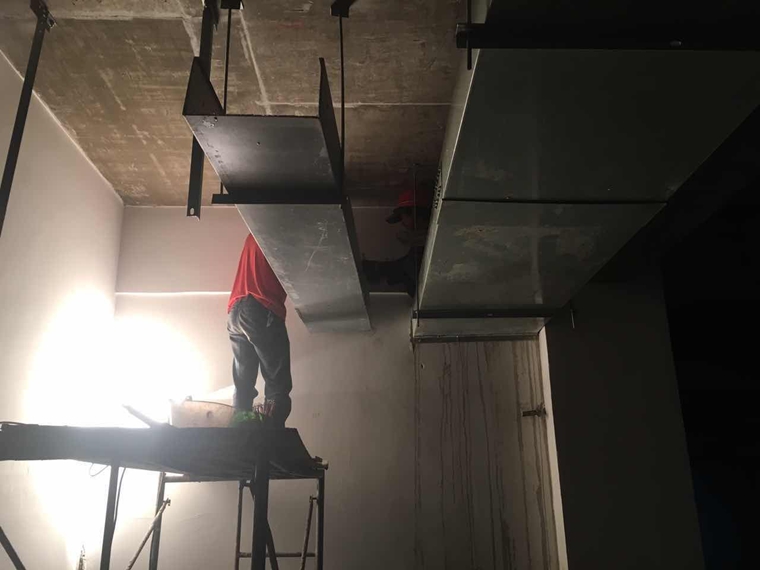

通风材料进厂

地下车库桥架安装

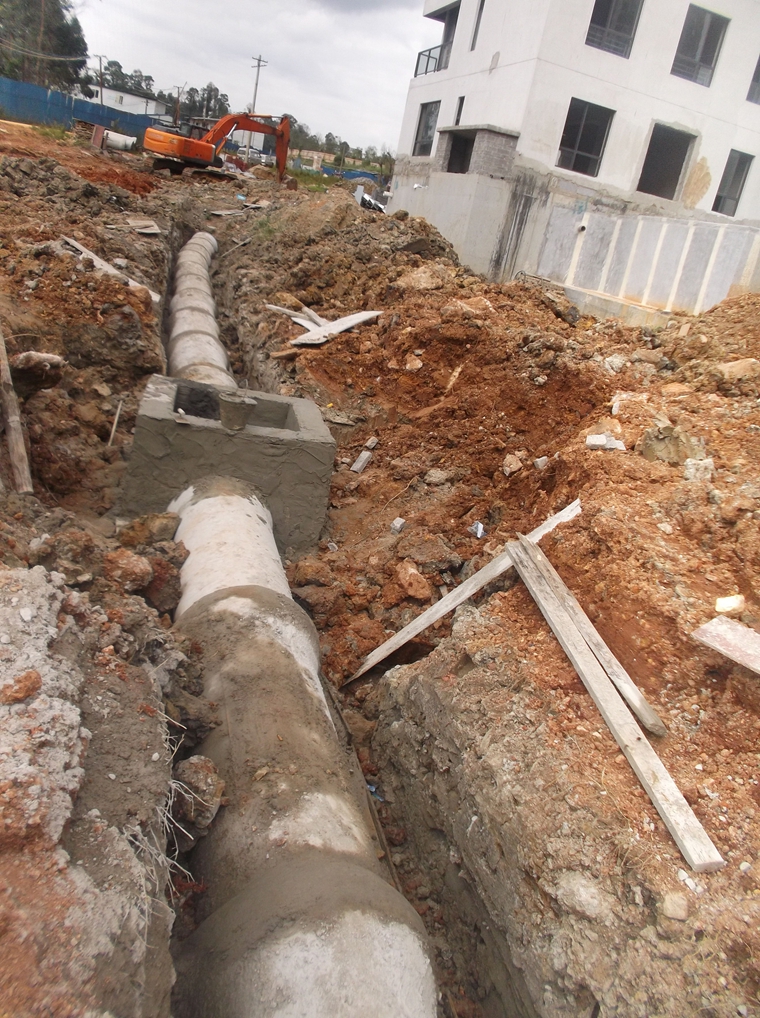

5号路雨污管施工

电梯进场

联系地址

云南省昆明市西二环路梁源小区城建大厦

联系电话:86-871-68231618

传真 : 86-871-68231618

邮编:650118 Email:kcc@kcc.cn 电子地图

Copyright © 1998 - 2021 kcc.cn. All Rights Reserved
