云南映象城市公园广场各位业主:
2016年9月,我公司持续推进云南映象城市公园广场项目建设工作。因本月单点暴雨较多给室外工程施工带来不便,工程部积极采取措施克服积水、土方泥泞、不利开挖等困难,稳步有序开展室内外工程施工。公司管理层严要求、高标准,持续狠抓项目工程建设质量,确保按质按量完成工程建设任务。现将2016年9月云南映象城市公园广场工程建设进展情况通报如下。
一、室外及配套部分

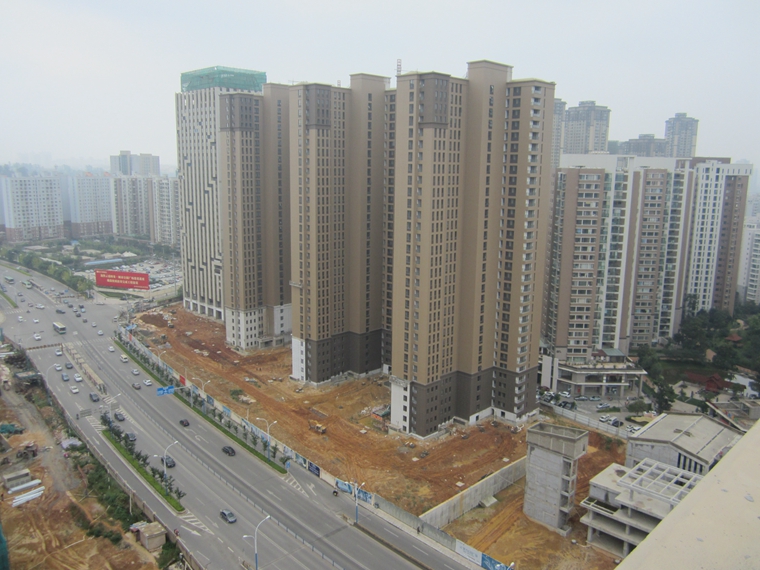

(一)住宅部分外墙装饰:4、13、14栋完成90%;3、11栋完成85%;2栋完成80%;9、10栋完成75%。

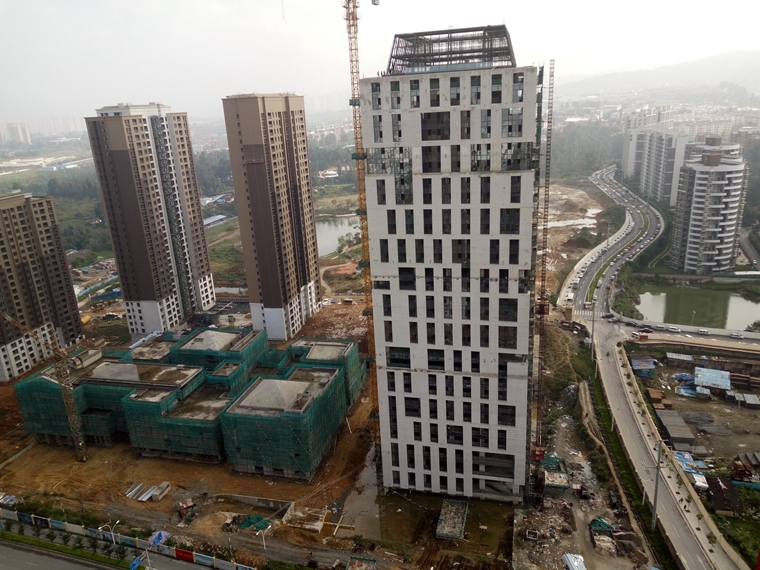

(二)写字楼部分:6栋外架已拆完,底层腻子已完成;1幢外墙装饰完成50%。

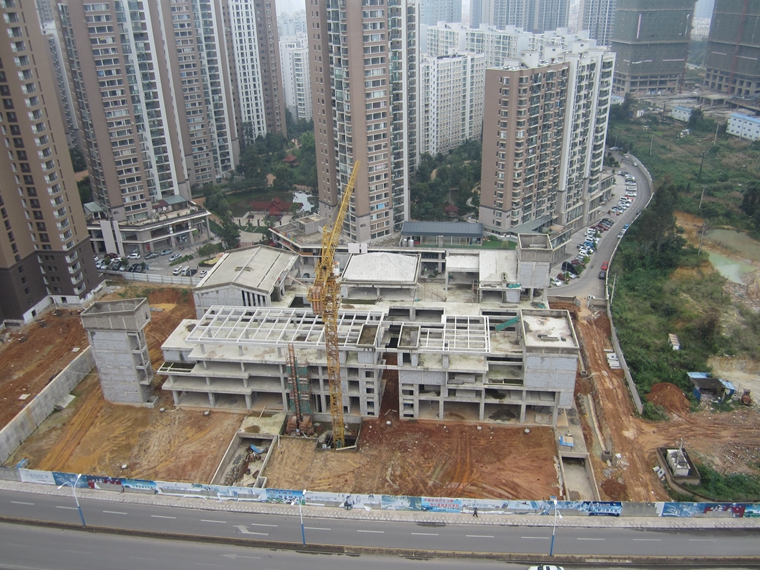

(三)商业部分:7栋、8栋外架搭设已完成,开始外墙抹灰及装饰。
(四)铝合金窗安装:住宅部分完成3栋21-32层、4栋2-32层活动窗扇安装;写字楼部分完成6栋8-28层窗固定玻璃安装。
(五)地下车库地坪:4#车库夹层已完成,负一层完成80%,负二层完成70%;1#车库负一层完成10%,负二层栋号部分大面完成。
(六)消防施工:地库部分1#和4#地下车库消防主管、支管大面完成;3#地下车库负一层消防主管、支管完成30%。住宅部分除5、7、8、12栋外,其余栋号楼层主管、支管大面完成。写字楼部分1栋5层、22-29层消防主管、支管已完成。
(七)地下车库通风工程:1#和3#地下车库负一层、负二层大面完成;4#地下车库大面完成。
(八)室外雨污管施工:5号路沿线完成80%;1#库完成60%;2#库完成50%;4#库完成30%;3#库完成10%。
(九)自来水工程:水泵房已完成;住宅部分水表已完成;室内立管及车库内钢管主管完成90%;室外球墨主管完成30%。
(十)电力工程:配电室土建工程及桥架已完成。
二、室内及公共部分
(一)公共部分装修(楼梯间、走道及电梯前室):住宅部分2栋完成2-32层地砖铺贴、8-32层墙面第一道腻子;3栋完成2-32层地砖铺贴、2-32层墙面第一道腻子、2-32层电梯前室吊顶龙骨;4栋完成2-32层地砖铺贴、2-32层墙面第一道腻子、2-32层电梯前室吊顶龙骨;9、10、11栋完成2-30层地砖铺贴;13栋完成2-23层地砖样板;14栋完成2-25层地砖铺贴。写字楼部分1栋完成22-27层地砖铺贴;6栋完成5层样板。
(二)电梯安装:1-4栋、6栋、9-11栋、13、14栋已开始电梯安装,目前正在进行电梯主机、电梯撑架、电梯轨道的安装。
(三)分户门安装:2栋13-32层、3栋2-32层、4栋2-32层、9栋2-9层、10栋完2-9层均已完成。
昆明城建房地产开发股份有限公司
二○一六年九月二十七日
1号库现状
2号库现状
3号库现状
4号库现状

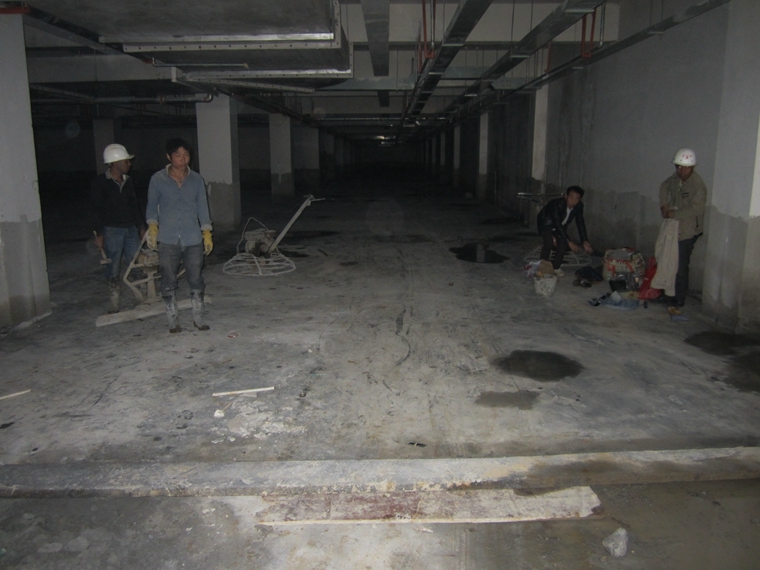

地下车库地坪施工
地下车库地坪施工
电梯进场

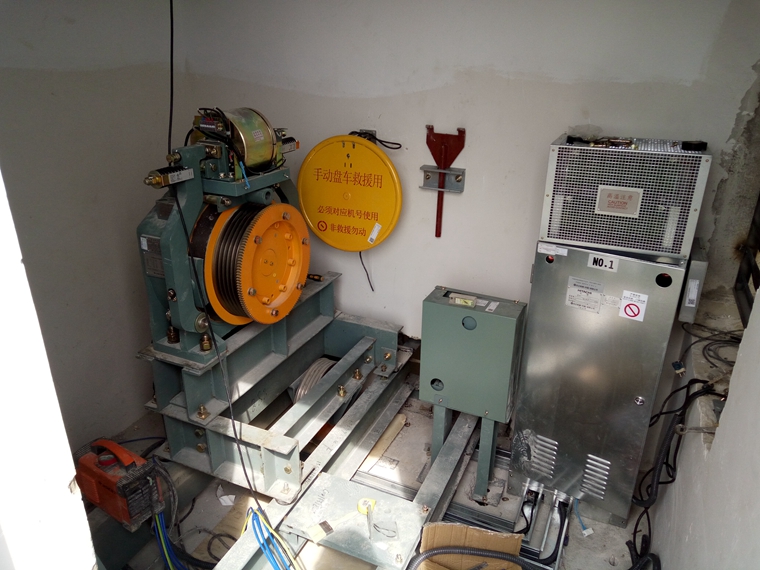

电梯机房安装

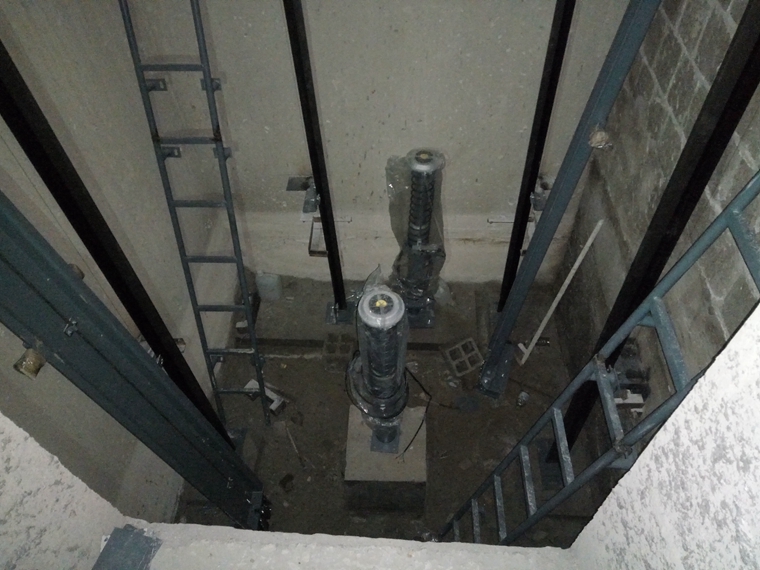

电梯基座、轨道安装

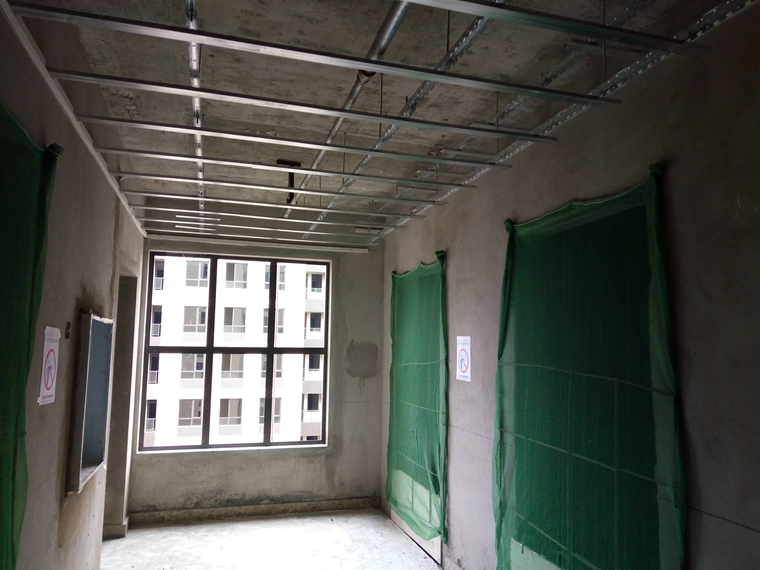

电梯前室吊顶龙骨

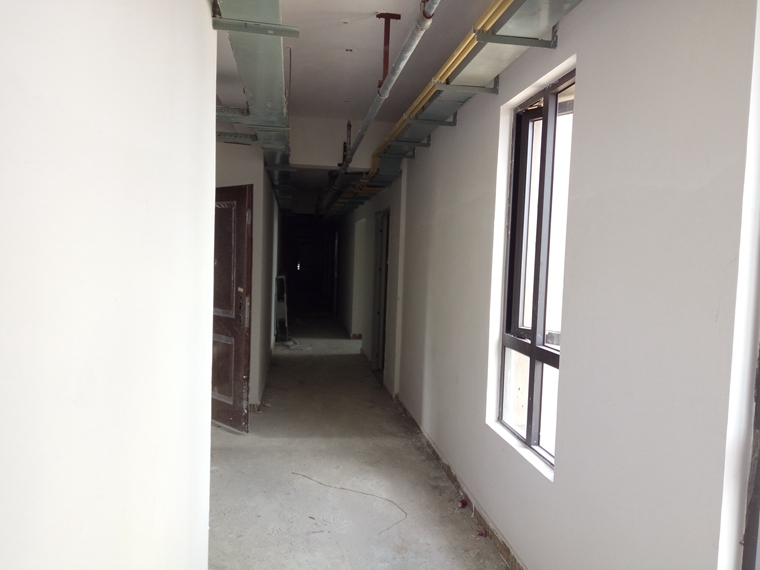

过道墙面刮白
楼梯间墙面刮白
过道地砖

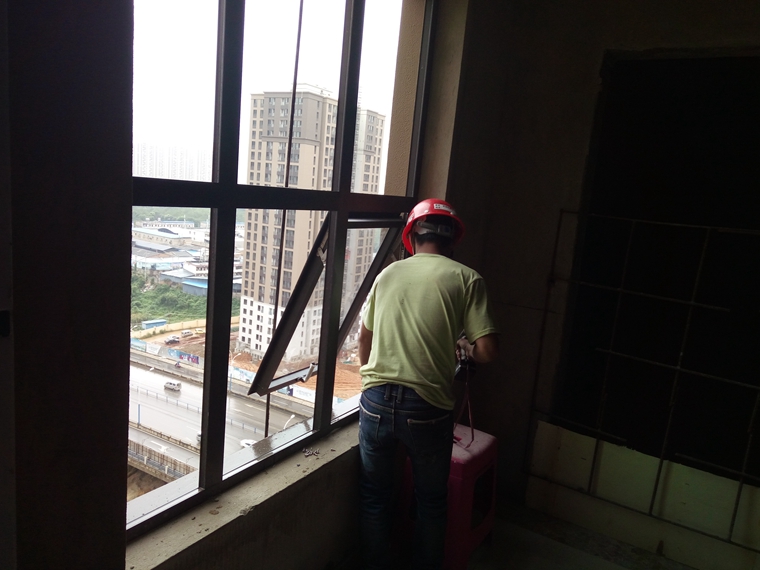

窗扇安装
窗扇安装

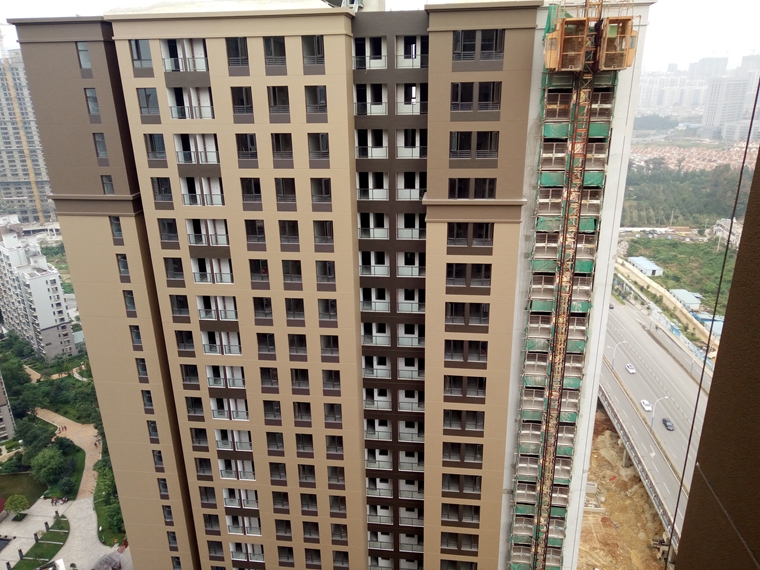

窗、护窗栏杆、阳台栏杆、外立面装饰完成

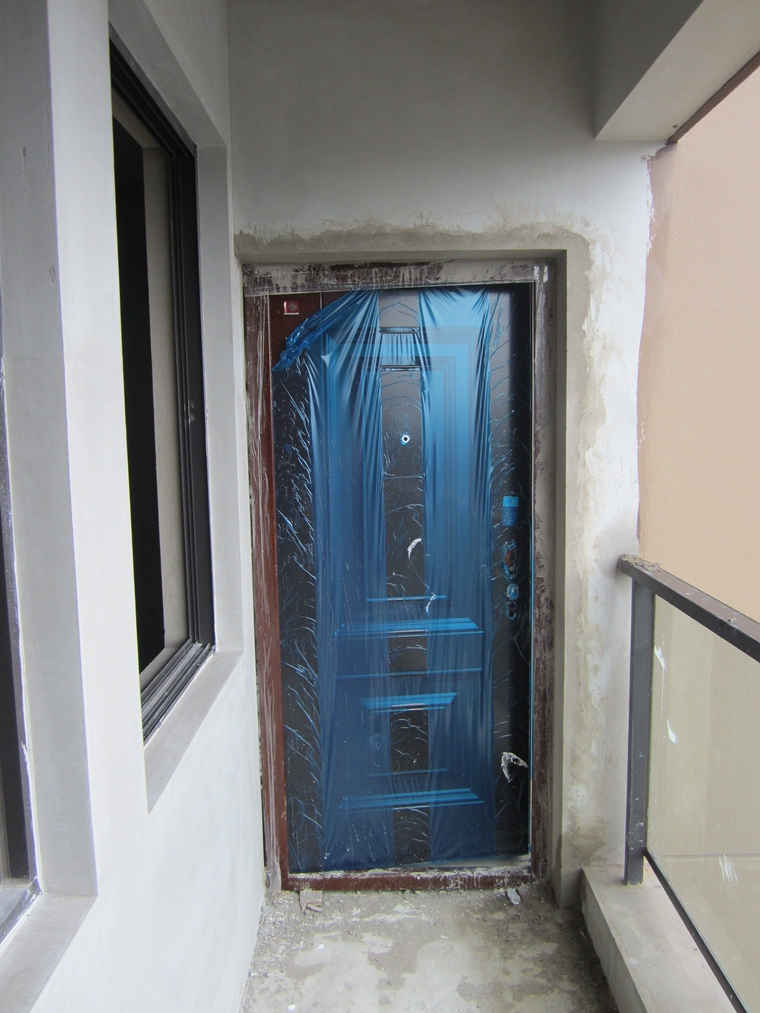

分户门安装
分户门安装

地下车库消防管及桥架安装

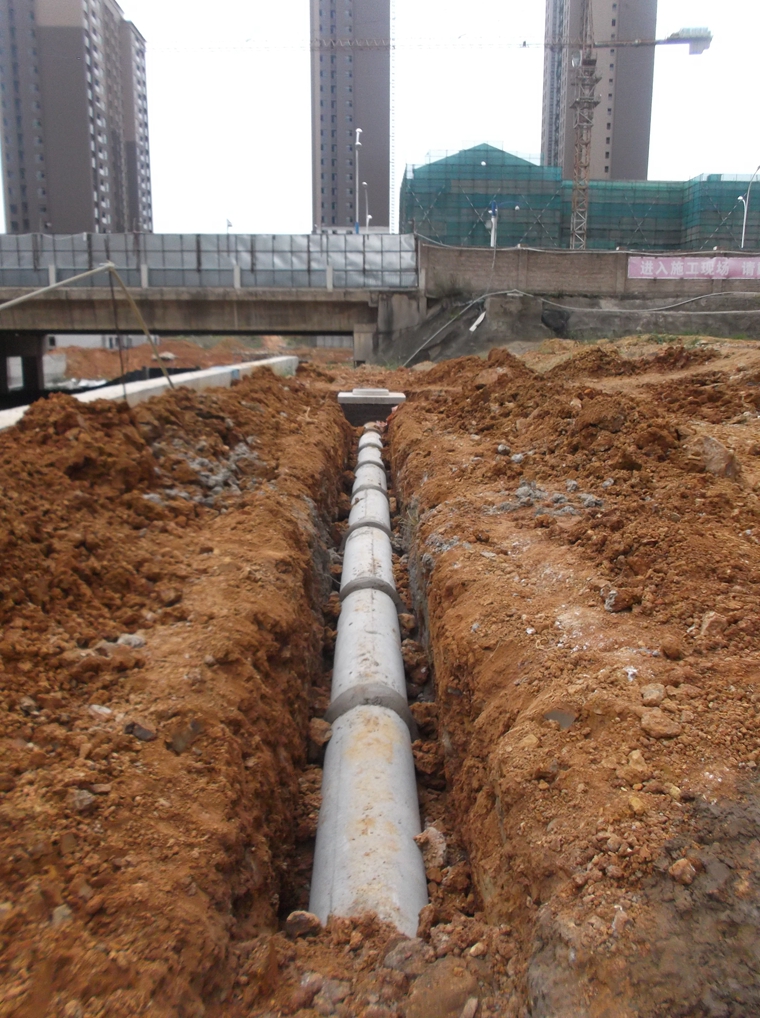

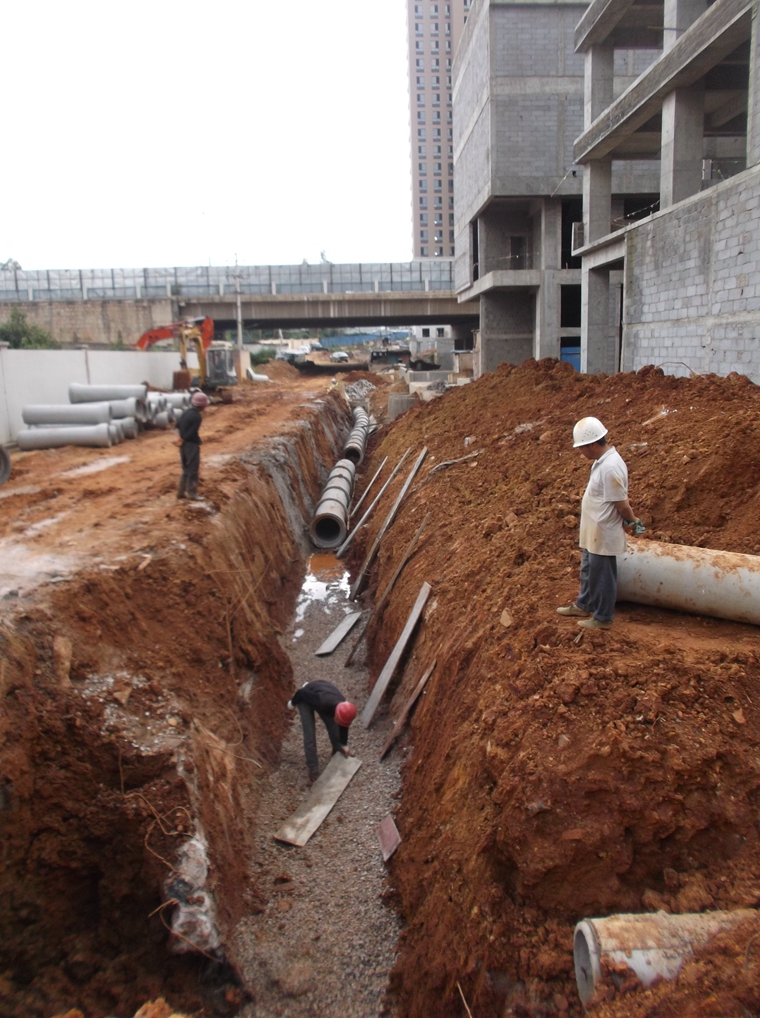

雨污管施工
雨污管施工

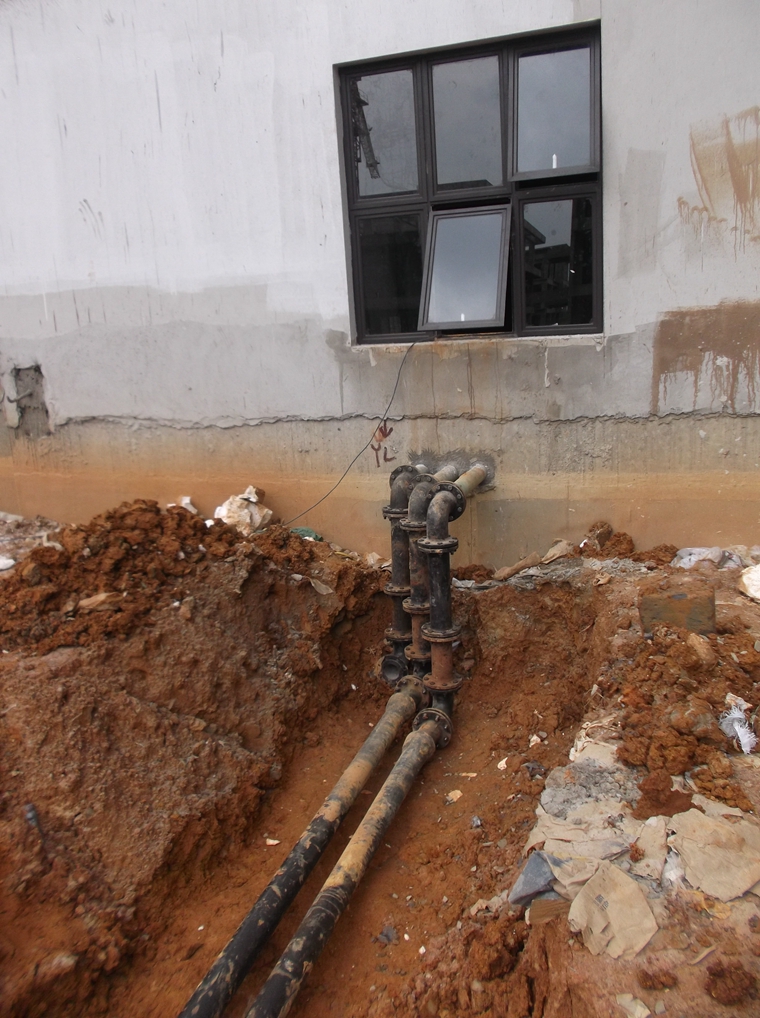

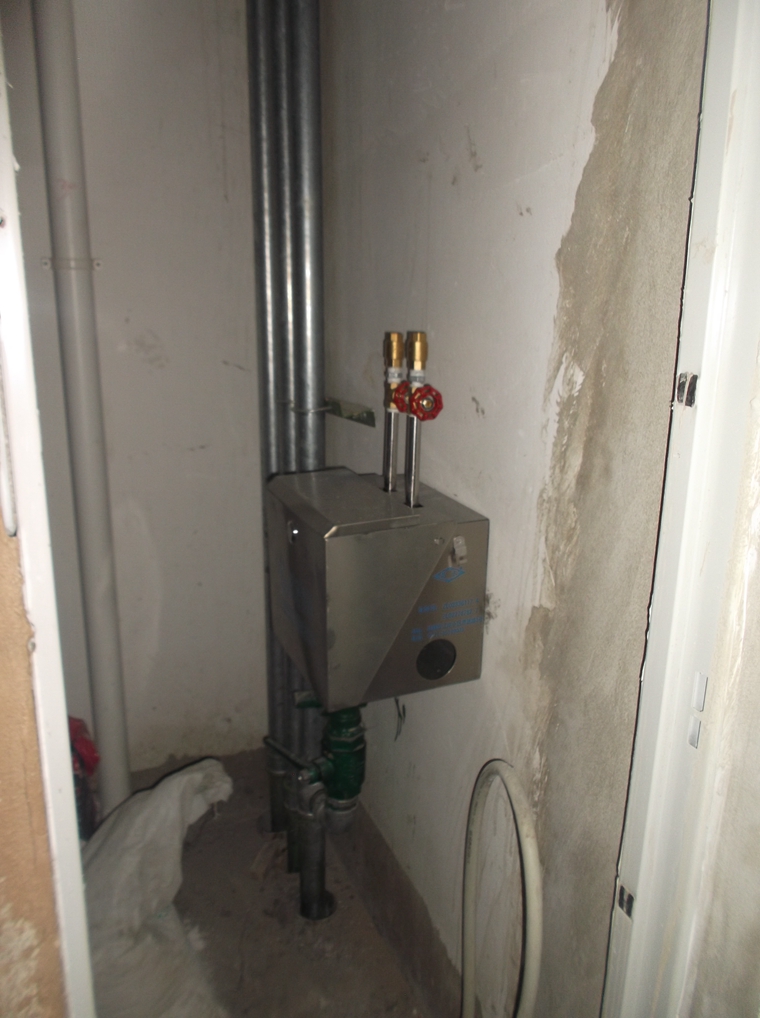

自来水管施工
自来水管施工
住宅水表安装
