云南映象城市公园广场各位业主:
2016年10月,我公司稳步有序推进云南映象城市公园广场项目建设工作,主要开展各项配套及室内部分工程施工。项目部严格按照计划不间断推进,确保按质按时完成工程建设任务。现将2016年10月云南映象城市公园广场工程建设进展情况通报如下。
一、室外及配套部分
(一)住宅部分外墙装饰:3-4栋大面完成;9-11栋完成90%;13、14栋完成95%。
(二)写字楼及商业部分外墙装饰:1栋大面完成;6栋即将开始面漆施工;7、8栋干挂石材主龙骨完成90%。
(三)铝合金窗安装:住宅部分:2-4、9-11、14栋大面完成;13栋除窗扇外大面完成。写字楼部分:1栋除窗扇外大面完成;6栋完成80%。
(四)地下车库地坪:1#车库负一层已完成、负二层栋号部分大面完成;3#车库负一层完成30%、负二层完成80%、负三层完成20%;4#车库大面完成。
(五)消防施工:本月主要集中施工区域为1栋及3#地下车库区域:1栋消防主管、支管完成5、17-29层;2-4栋、10栋防火门扇安装大面完成;3#地下车库负一层消防主管、支管完成40%。
(六)通风工程:本月主要集中施工区域为3#车库负三层,目前负三层住宅部分已完成。
(七)室外雨污管施工:1-2#库完成60%;4#库完成40%;3#库完成10%;2号库至4号库DN1000泄洪管已连通;5号路沿线已完成;13栋、14栋化粪池已安装;5栋后雨、污水支管正在施工。
(八)自来水:主要集中为1号库,室外主管闸阀井浇筑已完成,室外球墨主管安装完成50%。
(九)施工电梯拆除:拆除从10月18日开始:14栋10月22日已拆完;4栋、9栋:10月21日开始,10月28日拆完。
二、室内及公共部分
(一)电梯安装:1-4栋、6栋、9-11栋、13、14栋电梯主机、电梯撑架、电梯轨道的安装工作已大面完成,正在进行厅门、踏板、门套、轿厢的安装工作。
(二)公共部分装修(楼梯间、走道及电梯前室):住宅部分:2-4栋、9-11栋、13、14栋地砖铺贴及墙面第一道腻子大面完成;2-4栋电梯前室吊顶龙骨大面完成,4栋已开始吊顶石膏板封顶施工。写字楼部分:1栋完成22-29层地砖铺贴。
(三)室内强电:开始穿线工作。
(四)分户门安装:住宅部分:2-4、9-11、13、14栋大面完成,目前正在进行门锁及把手安装工作。
(五)智能:开始移动、电信及数字电视的穿线工作,目前已完成穿线工作的50%。
昆明城建房地产开发股份有限公司
二○一六年十月二十七日

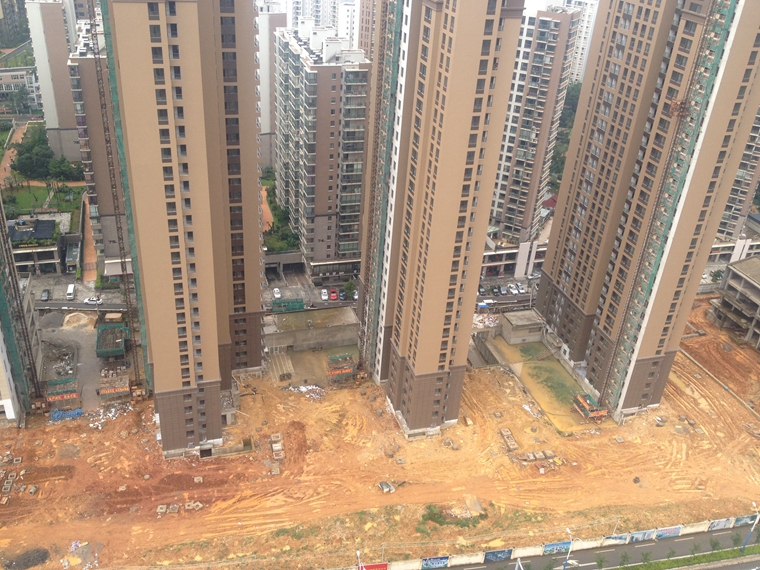

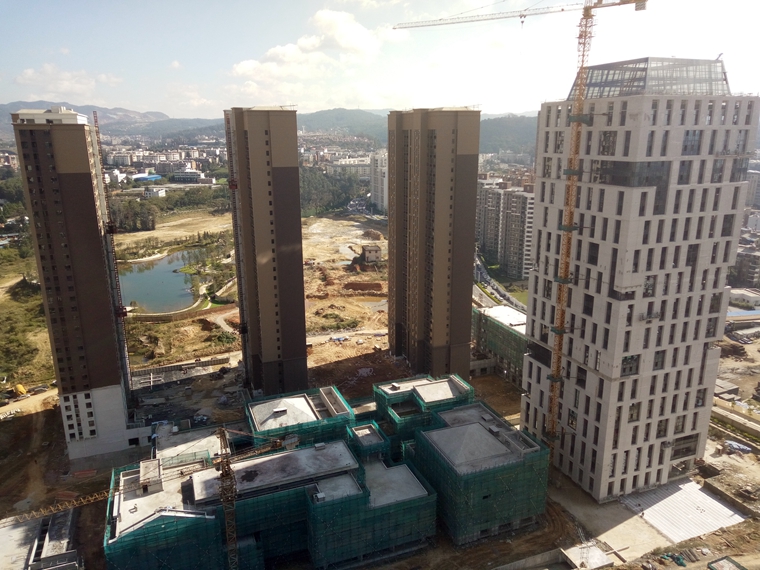

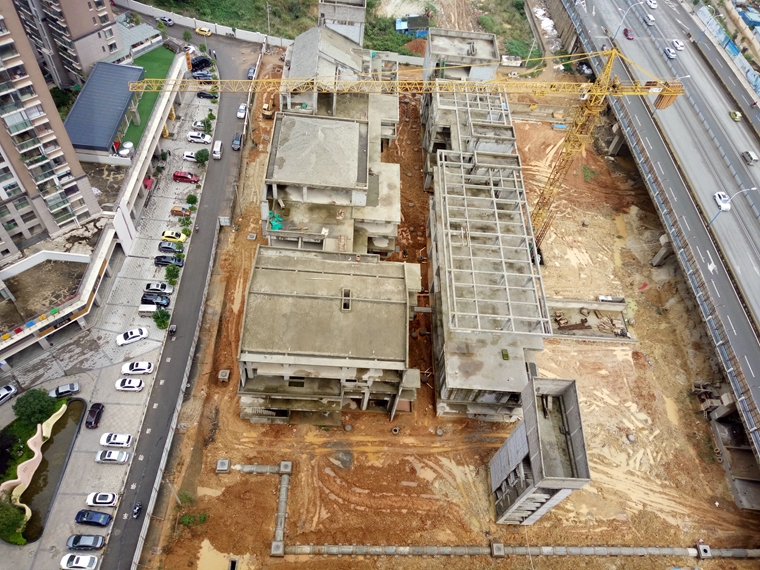

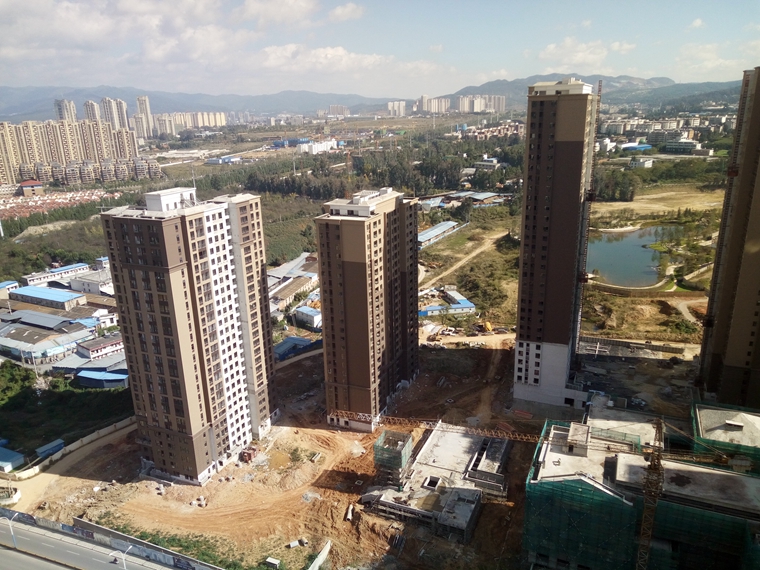

1#库及地上部分完成情况
2#库及地上部分完成情况
3#库及地上部分完成情况
4#库及地上部分完成情况

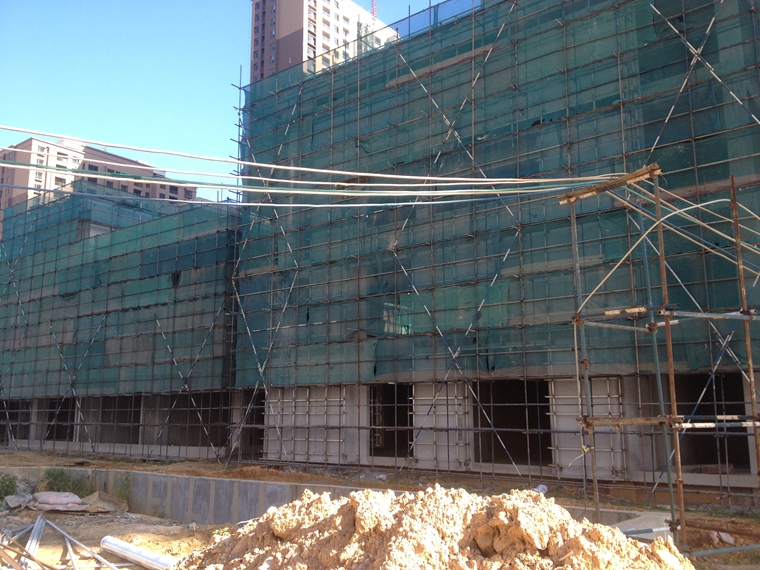

7栋干挂石材主龙骨
8栋干挂石材主龙骨

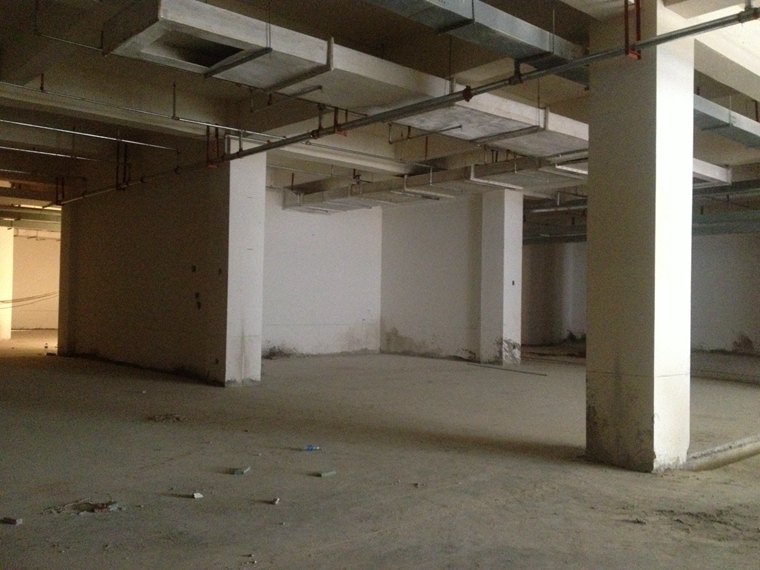

3#车库负一层地坪施工

地下车库地坪施工
地下车库地坪施工

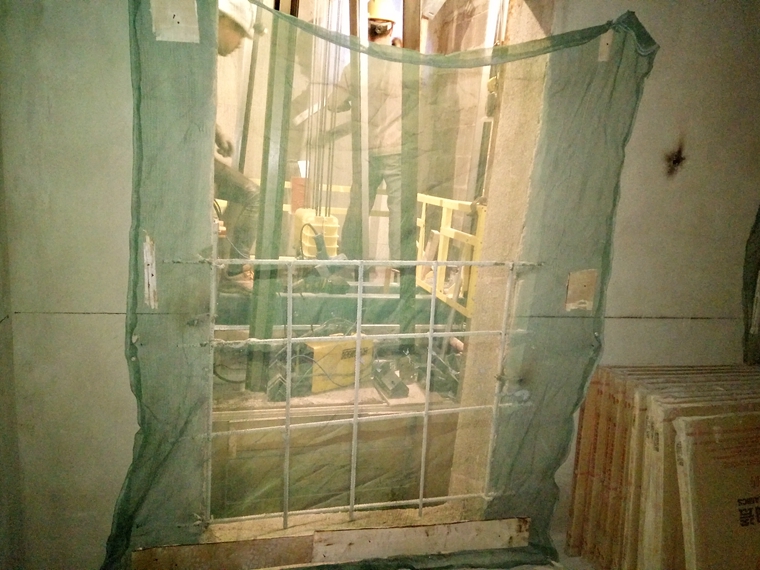

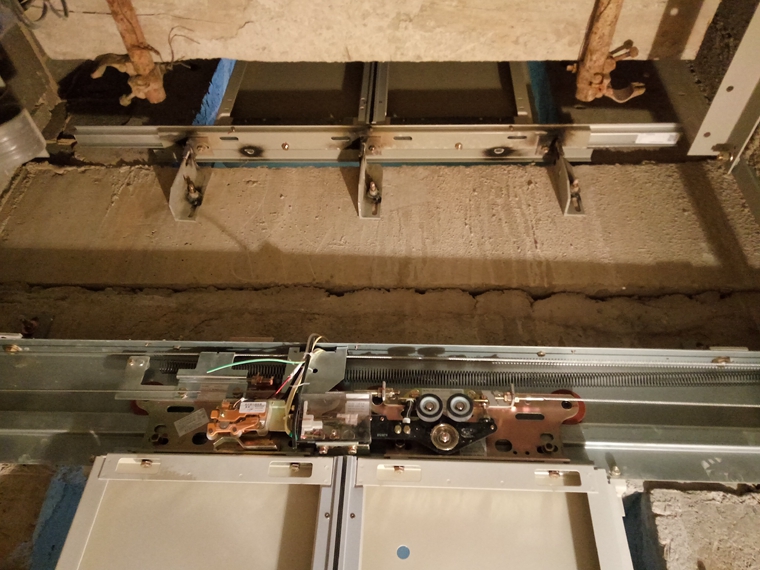

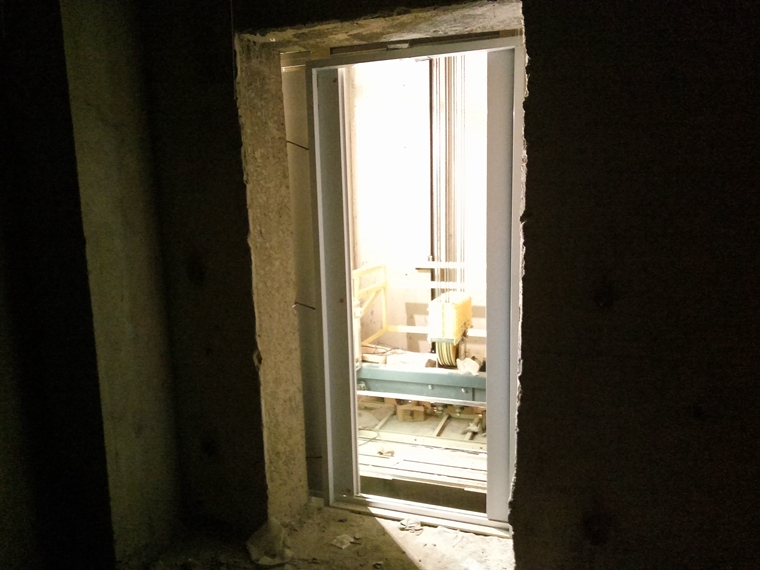

电梯导轨安装
电梯梯门安装内部
电梯梯门组装外部
电梯慢车调试

电梯前室石膏板封顶

1栋卫生间墙地砖

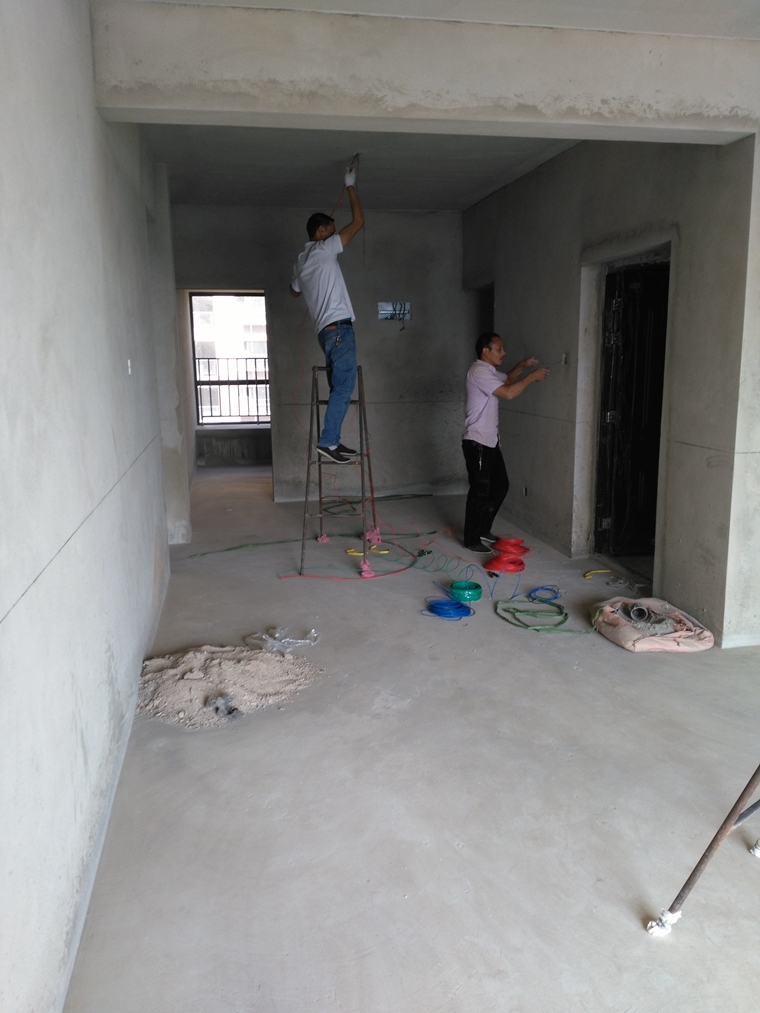

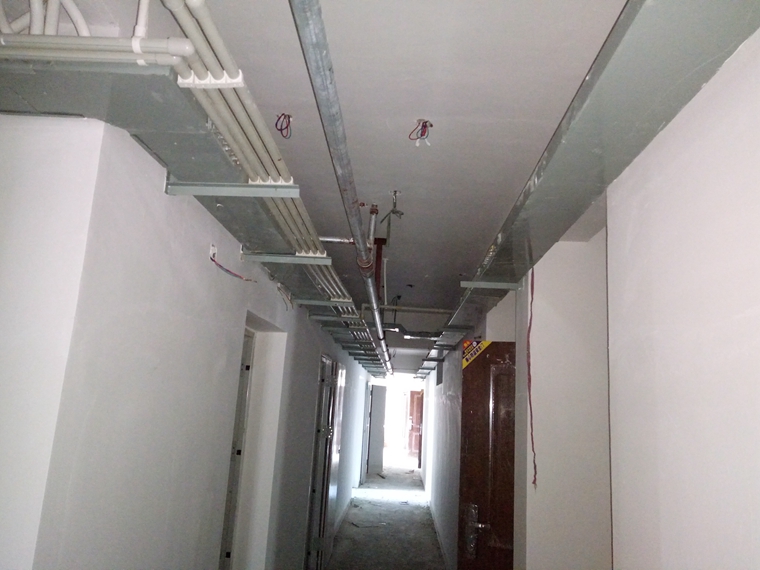

室内强电穿线

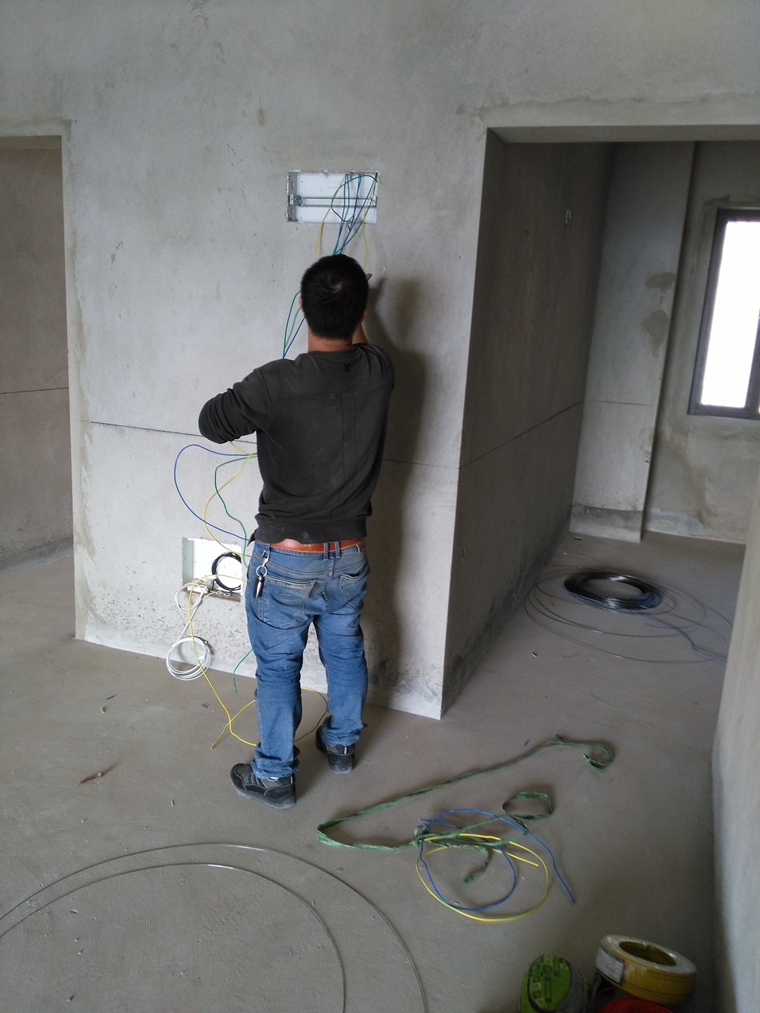

室内强电穿线

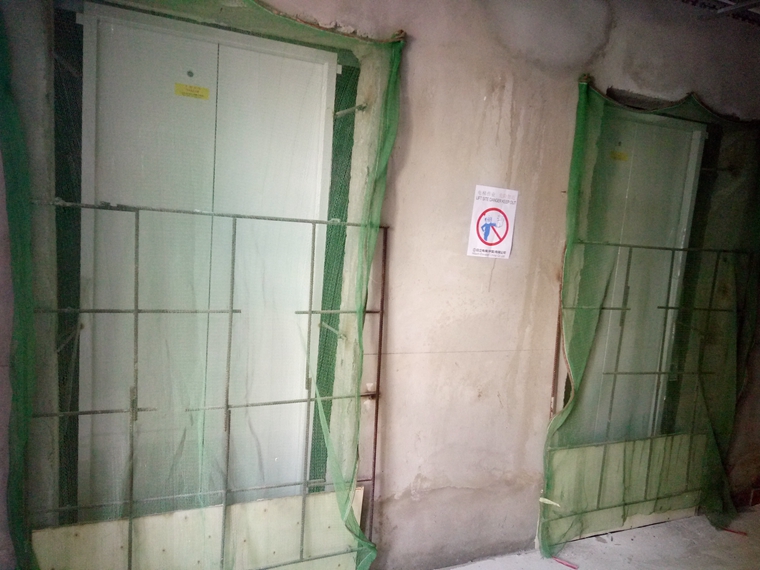

窗扇及护窗栏杆

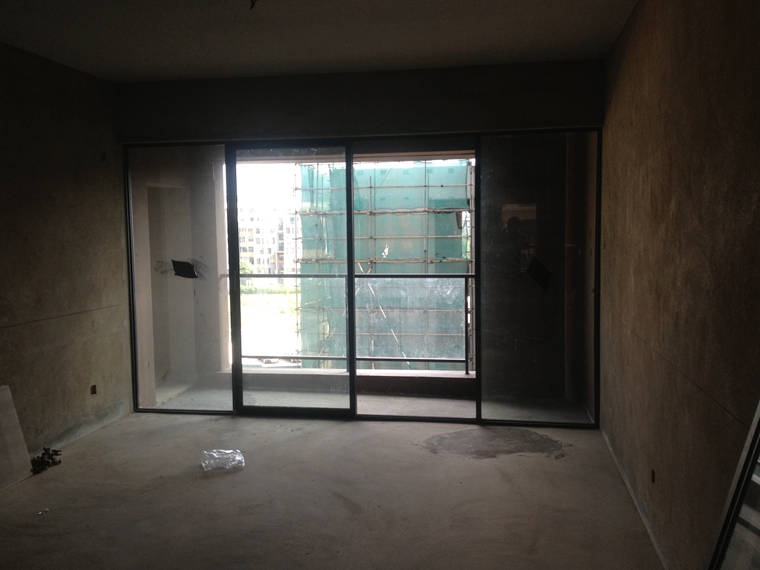

室内推拉门扇
室内推拉门

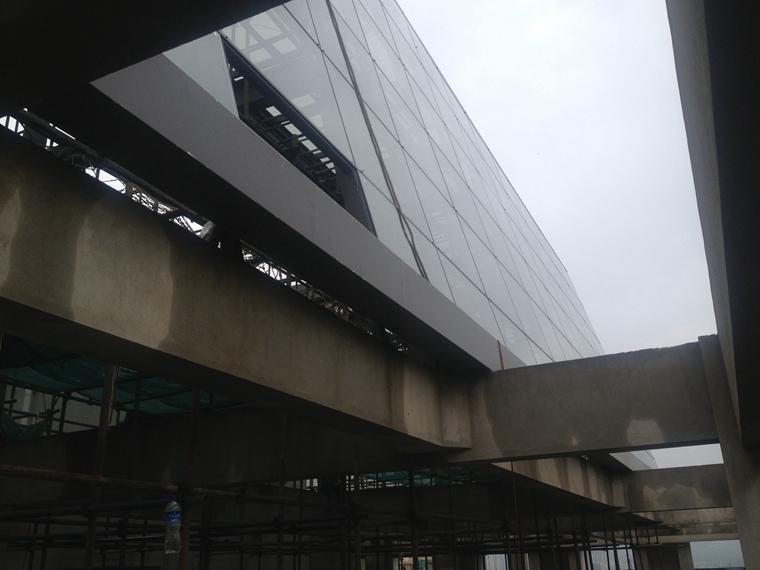

6幢屋面 钢结构及玻璃顶完成情况

分户门

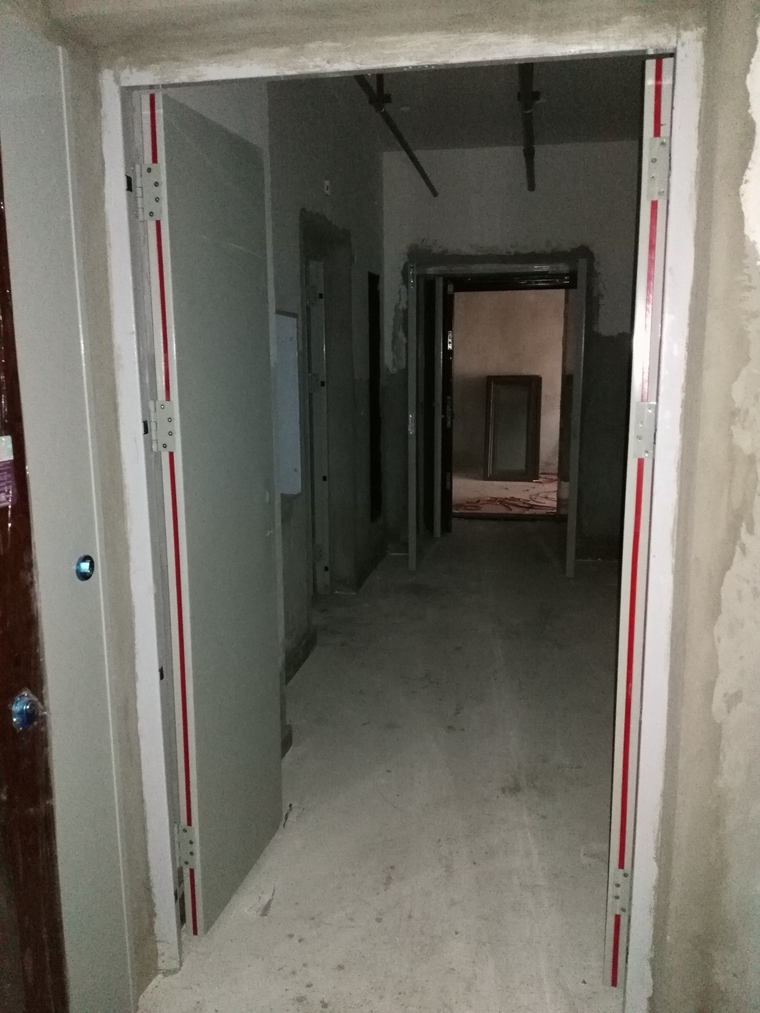

楼层防火门
楼层防火门
地下车库消防管、通风管及电力桥架完成情况
泄洪主管

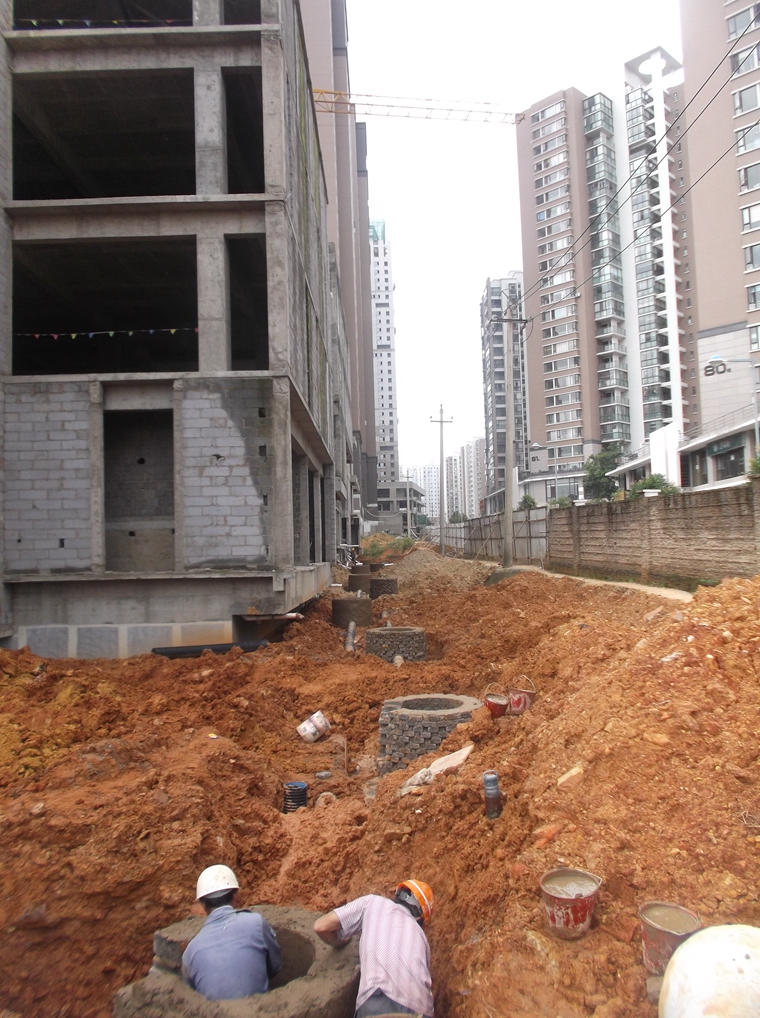

5栋雨、污支管
室外给水支管
室外给水主管闸阀井

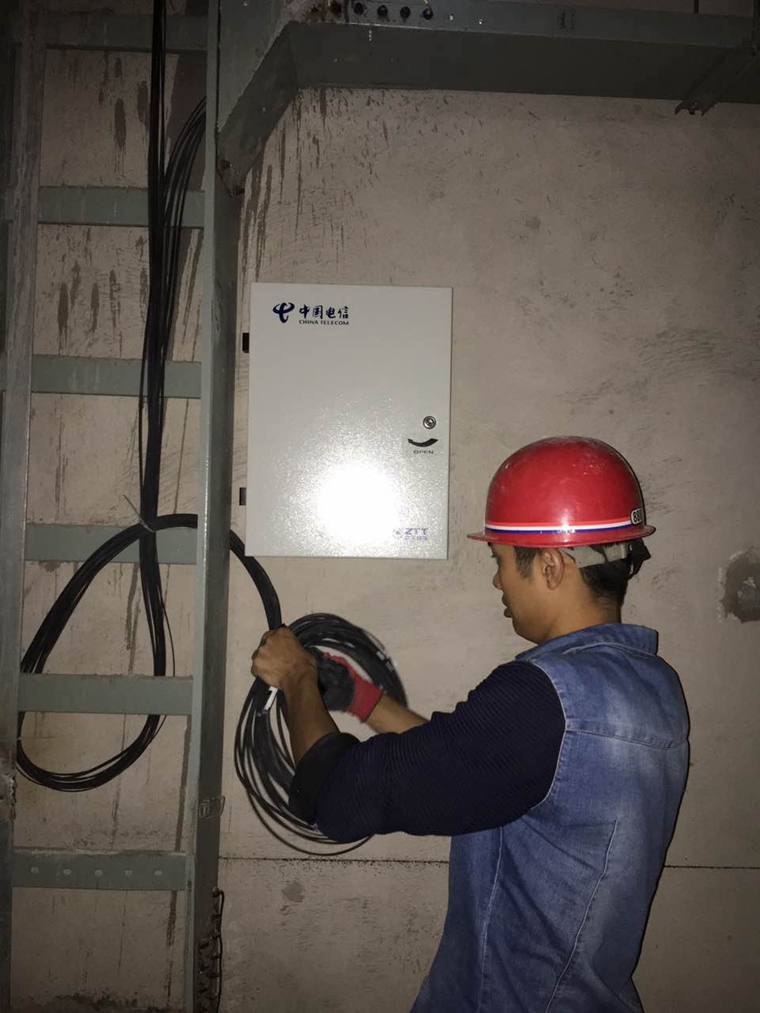

智能穿线
智能穿线
智能穿线
