关于云南映象城市公园广场工程建设进展情况的通报

云南映象城市公园广场各位业主:

  2016年11月,我公司持续有序推进云南映象城市公园广场项目建设工作,主要集中开展室内及配套安装工程施工。公司管理层继续以现场办公会议方式督促和保障工程建设进度,相关主管部门多次实地调研施工进展情况,项目部均按计划完成相应工程各分项项目。现将2016年11月云南映象城市公园广场工程建设进展情况通报如下。

  一、室外及配套部分

  (一)外墙装饰:住宅部分:9、10、13、14栋阳台涂料大面完成;2栋阳台涂料完成50%;3栋阳台涂料完成60%;4栋阳台涂料完成80%;11栋阳台涂料完成70%。写字楼及商业部分:6栋外墙涂料完成50%;8栋干挂石材完成35%。

  (二)室外雨污管施工:5号路路基完成30%,11栋化粪池已安装。

  (三)自来水:室内立管及车库内钢管主管完成90%;室外给水管网完成60%;给水泵房设备安装完成60%。

  (四)室外强电:管网敷设及强电配电室设备安装完成80%。

  (五)景观:11月23日已进场,开始拉运种植土。

  (六)施工电梯拆除:3、4、9、10、11、13、14栋施工电梯已拆完。

  二、室内及公共部分

  (一)地下车库地坪:1#车库已大面完成;3#车库负一层完成50%、负二层及负三层完成80%。

  (二)公共部分装修(楼梯间、走道及电梯前室):住宅部分:2、3、4、9、10、11、13、14栋地砖铺贴及墙面第一道腻子大面完成;2、3、4、14栋电梯前室吊顶石膏板封顶已完成。写字楼部分:1栋完成8-12、14-29层地砖铺贴。

  (三)铝合金窗安装:1栋、13栋已大面完成。

  (四)分户门安装:住宅部分:2、3、4、9、10、11、13、14栋门锁及把手安装大面完成。写字楼部分:1栋完成7-29层分户门安装。

  (五)室内强电:2、3、4栋穿线完成,开关、插座、灯具完成;9、10、11、13栋穿线完成,开关、插座、配电箱、灯具大面完成;14栋穿线、开关、插座、配电箱、灯具完成80%。

  (六)电梯安装:住宅部分:2、3、4栋组装及慢车调试完成,正在进行动力电源安装;9、10栋机房、导轨、梯门安装及慢车调试完成,正在进行轿厢组装;11栋机房、导轨及梯门安装完成;13、14栋机房、导轨、梯门安装完成,正在进行轿厢组装。写字楼部分:1栋机房、导轨、梯门、踏板完成,正在进行轿厢安装;6栋机房、导轨、梯门及轿厢安装完成。

  (七)消防施工:1栋消防主管、支管完成5-6、8-12、14-29层;6栋主管、消防箱完成4-6、7-25层,喷淋管完成13-25层;3#地下车库负一层、负二层消防主管、支管完成80%。

  (八)通风工程:3#车库已大面完成。

  (九)智能:移动、电信、数字电视穿线工作完成90%。

  (十)煤气:2、3、4栋立管、计量表安装完成;9、10、11、13、14栋立管安装完成。

昆明城建房地产开发股份有限公司

二〇一六年十一月二十七日

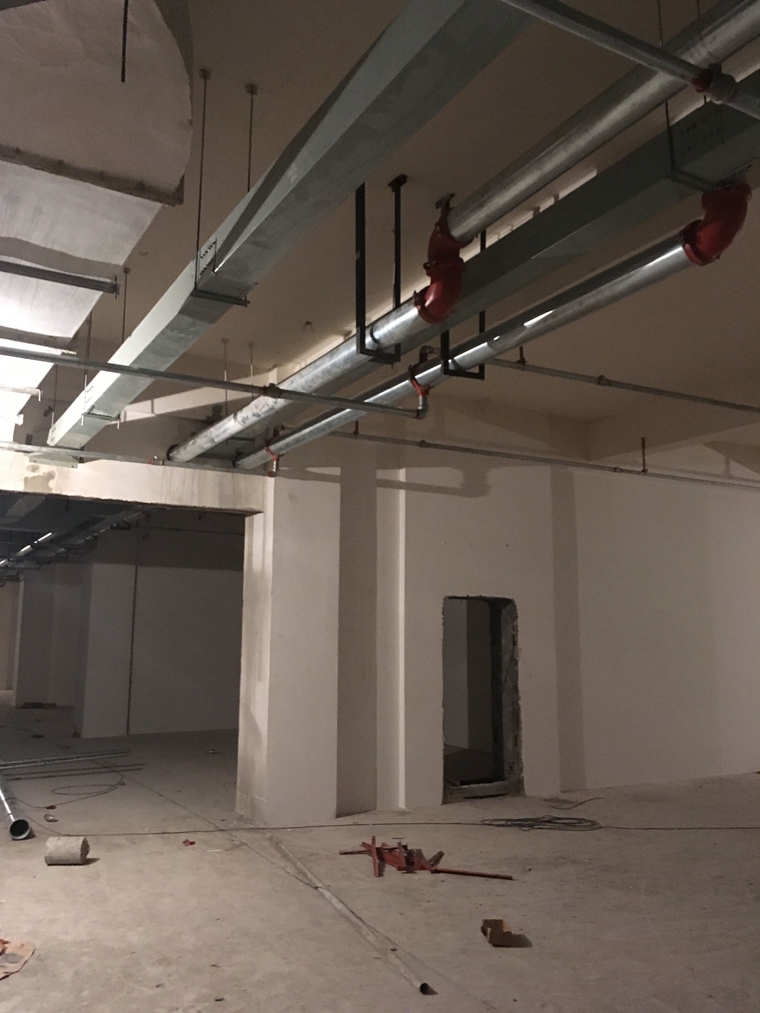

3号库现状

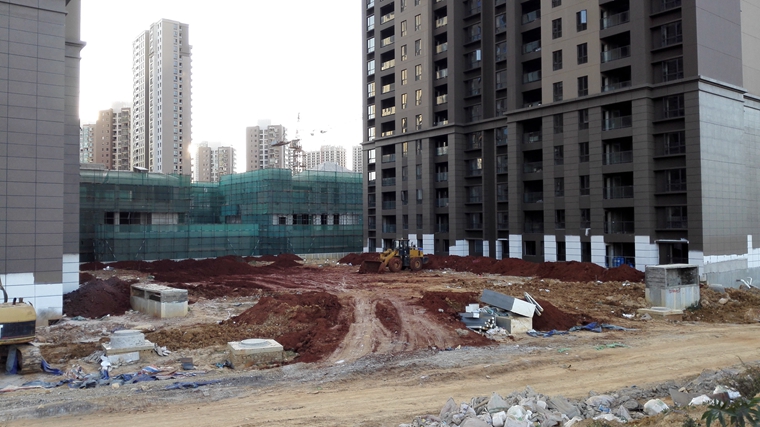

3号库负一层完成情况

6栋吊顶施工

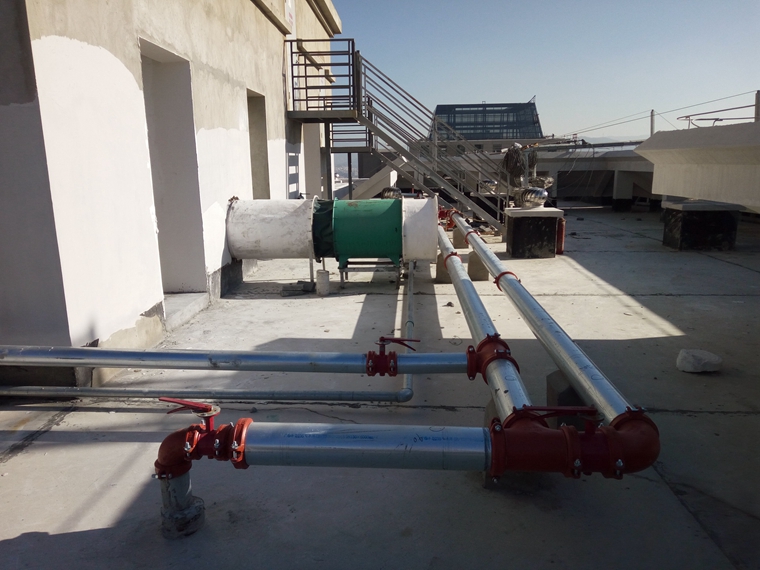

4栋屋面消防环管完成情况

阳台完成情况

开关、插座、灯具安装

电梯门套安装

电梯安装及慢车调试

5号路土夹石路基铺筑

4号库自来水庭院主管安装

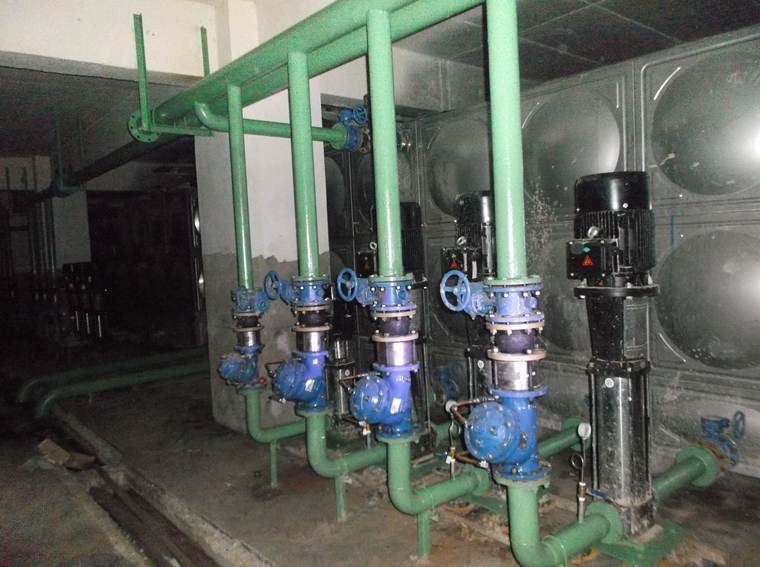

给水泵房安装

强电设备(变压器、环网柜)进场安装

强电余度井浇筑及环网柜基础砌筑

拉运种植土进场

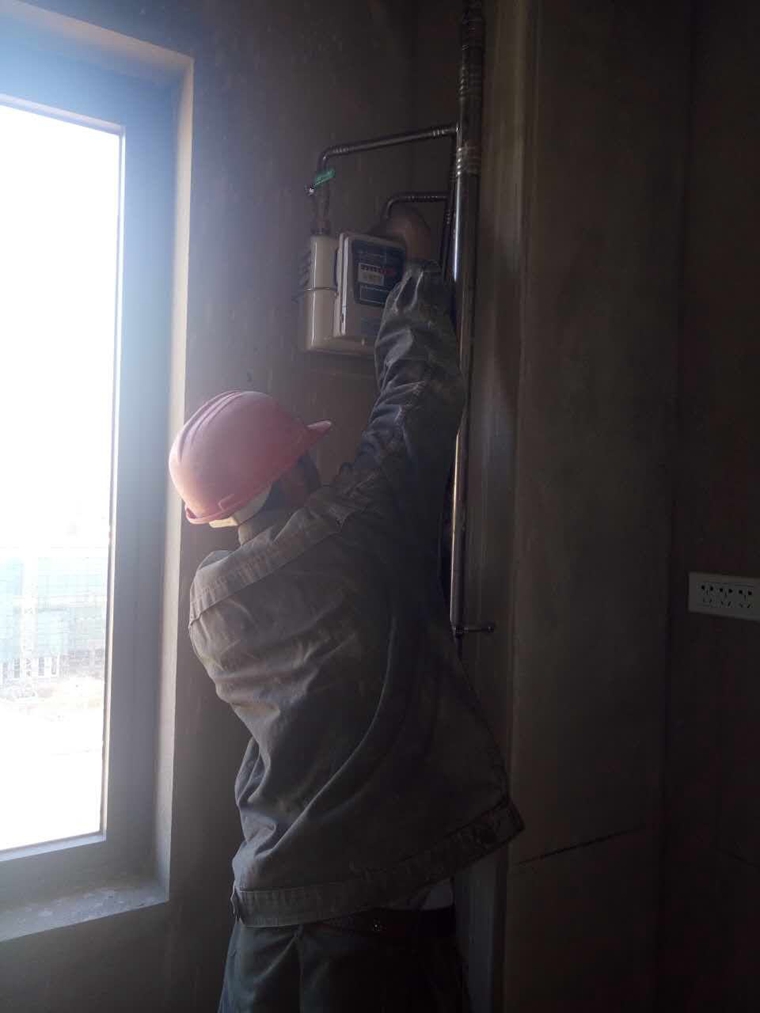

煤气表安装
