关于云南映象城市公园广场工程建设进展情况的通报

云南映象城市公园广场各位业主:

  2016年12月,我公司持续推进云南映象城市公园广场项目建设工作,稳步开展各项配套及室内部分工程施工,本月已开始进行室外景观绿化工程施工。因局部降雨影响部分室外工程施工的推进,但项目部采取有力措施,有效保障工程进度,确保按质按时完成后续工程建设任务。现将2016年12月云南映象城市公园广场工程建设进展情况通报如下。

  一、室外及配套部分

  (一)外墙装饰施工:住宅及写字楼栋号除施工电梯口收尾工作外,其余已大面完成。

  (二)铝合金窗安装:写字楼6栋已大面完成。

  (三)地下车库地坪施工:3#车库已大面完成。

  (四)消防施工:写字楼完成1栋消防主管、支管4-30层;6栋完成主管、消防箱4-25层以及喷淋管10-25层。

  (五)室外雨污管施工:5号路路基已完成,开始砌筑路沿石基础;安装完成4栋化粪池2个;安装完成3、4栋后面排水主管;10-14栋雨污管网大面完成。

  (六)室外强电施工:管网敷设、强电配电室设备的安装已完成;配套内穿电缆完成60%;配套外表箱安装完成70%。

  (七)智能:室外管网敷设完成20%。

  (八)自来水施工:室外给水管网完成75%;给水泵房设备安装已完成。

  (九)景观:住宅部分乔木种植完成50%;种植土进场(红土)完成80%;庭院路基完成20%。

  (十)施工电梯拆除:2栋施工电梯已拆完。

  二、室内及公共部分

  (一)电梯安装:住宅及写字楼栋号安装已完成,正在调试。

  (二)公共部分装修(楼梯间、走道及电梯前室):住宅部分:完成2-4栋、9-11栋、13、14栋墙面第二道腻子。写字楼部分:1栋完成5-29层地砖铺贴、墙面第一道腻子以及石膏板吊顶15-30层;6栋完成7、16-25层地砖铺贴以及石膏板吊顶19-25层。

  (三)室内强电施工:住宅部分:2-4、9-11、13-14栋穿线已完成,开关、插座、配电箱、灯具大面完成。写字楼部分:1栋完成穿线4-29层,开关、插座已完成;6栋完成穿线4-25层。

  (四)室内自来水施工:室内立管及车库内钢管主管已完成。

  (五)煤气(天然气)施工:住宅部分:2-4、9-11、13-14栋立管、计量表、气嘴安装已完成;室外管网安装完成60%。

  三、下月工作计划

  (一)外墙涂料收尾:剩余部分完成80%。

  (二)   消防安装:完成至总量的70%。

  (三)住宅公共部分装修及车库装修:住宅部分基本完成,车库部分完成至70%。

  (四)1、6栋公共部分装修:1栋完成至90%,6栋完成至70%。

  (五)电梯安装及调试:报验。

  (六)1栋幕墙施工:完成至总量的60%。

  (七)单元门厅装修:完成50%。

  (八)住宅部分室外电缆敷设:完成90%。

  (九)住宅部分煤气室外管网施工:完成80%。

  (十)住宅部分庭院道路基层施工:完成40%。

  (十一)住宅部分乔木栽种:完成80%。

  (十二)其他:做好其他零星工程。

昆明城建房地产开发股份有限公司

二〇一六年十二月二十七日

  J地块现状

K地块现状

1栋商业幕墙施工

 3#车库负三层

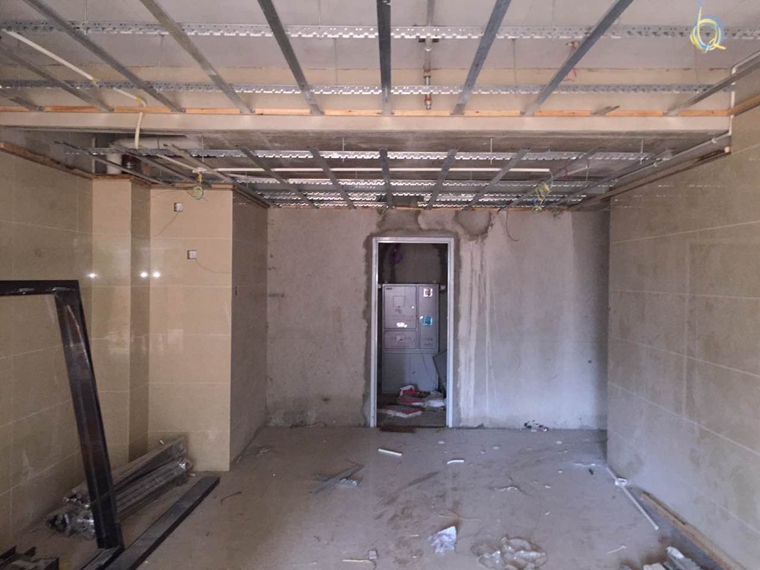

1栋公共卫生间装修

6栋公共卫生间装修

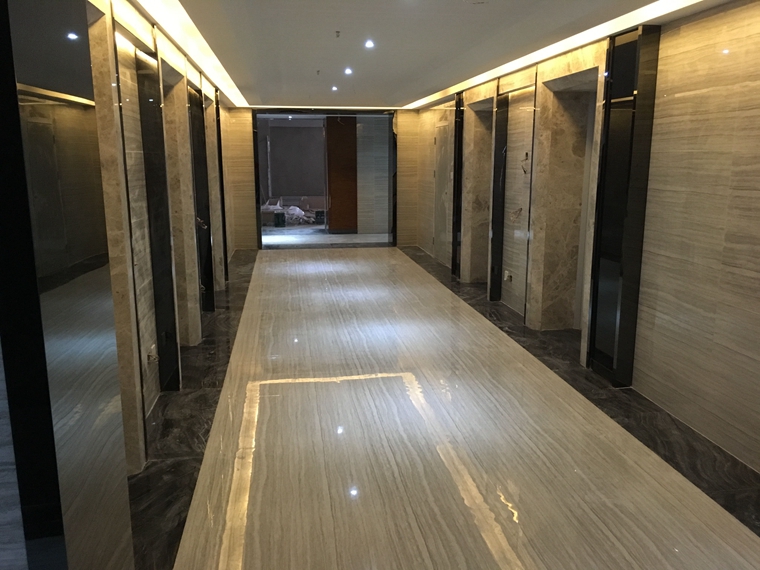

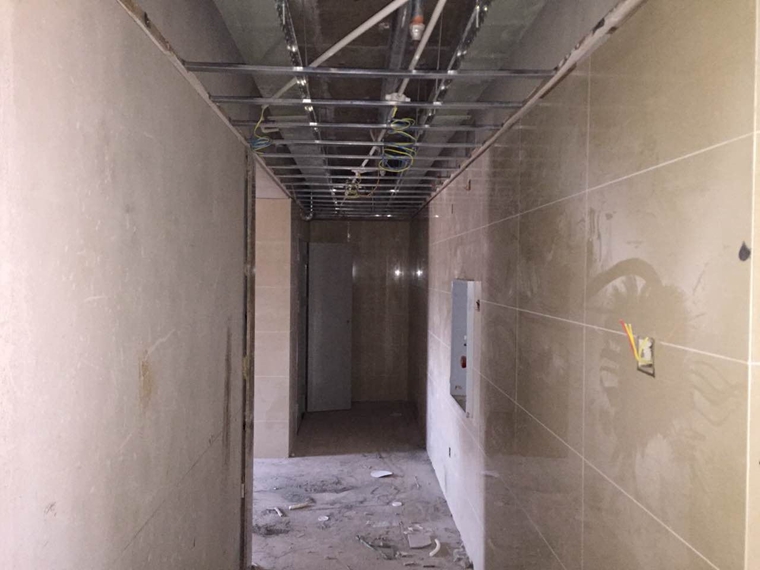

 1栋电梯前室装修

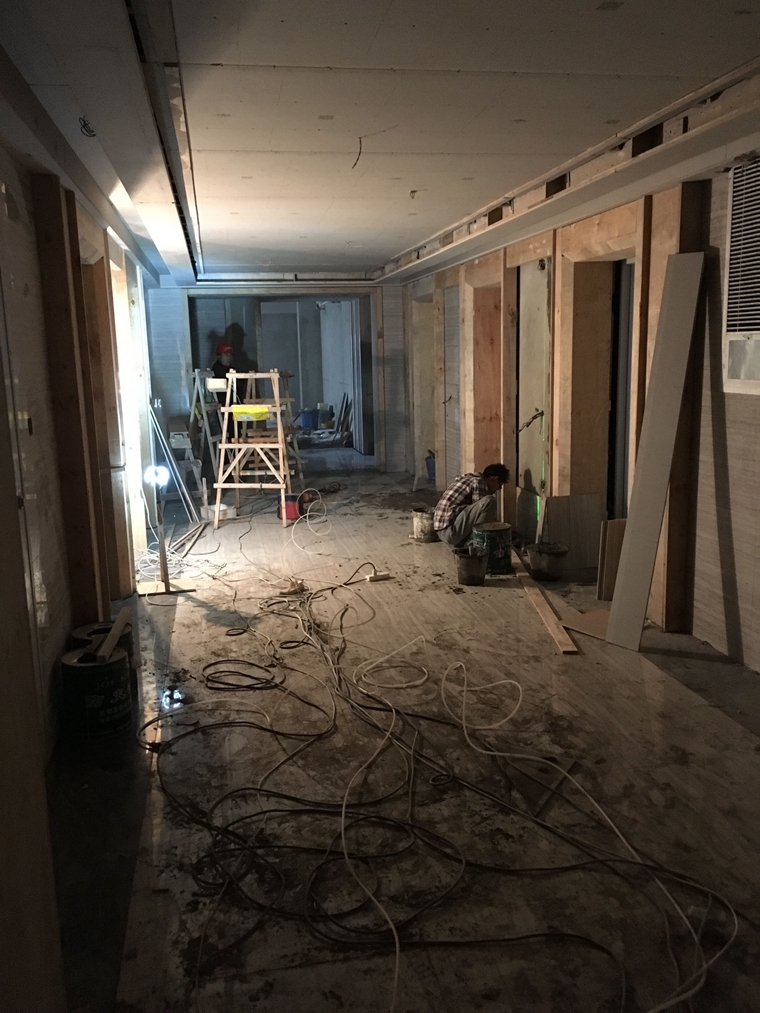

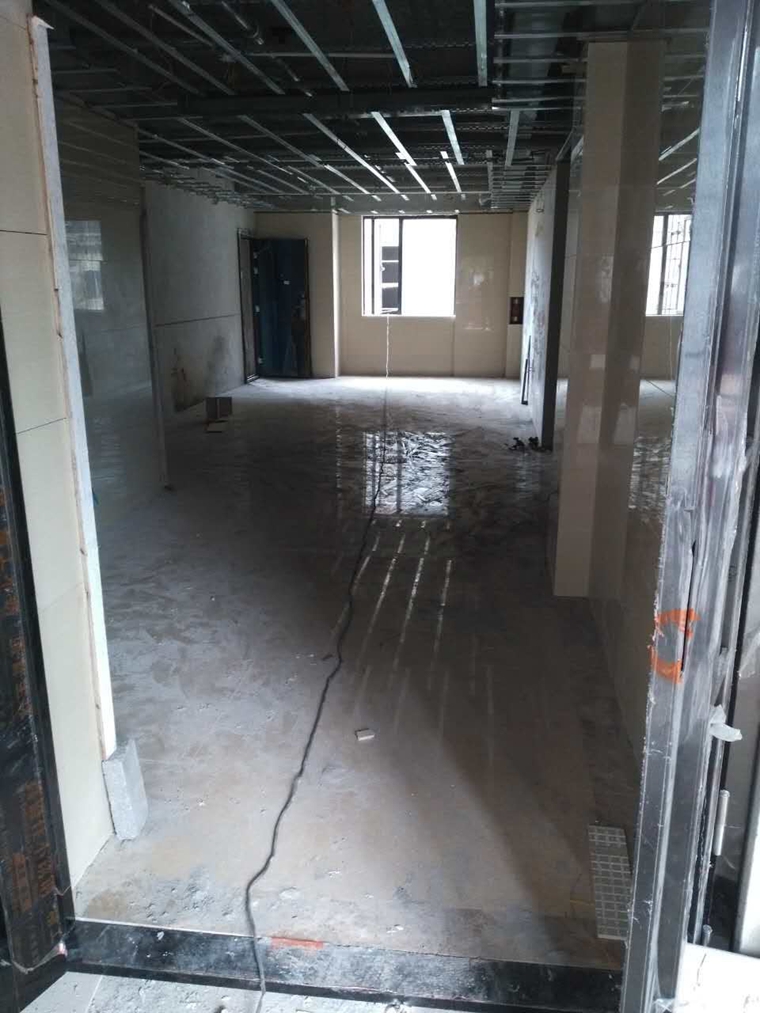

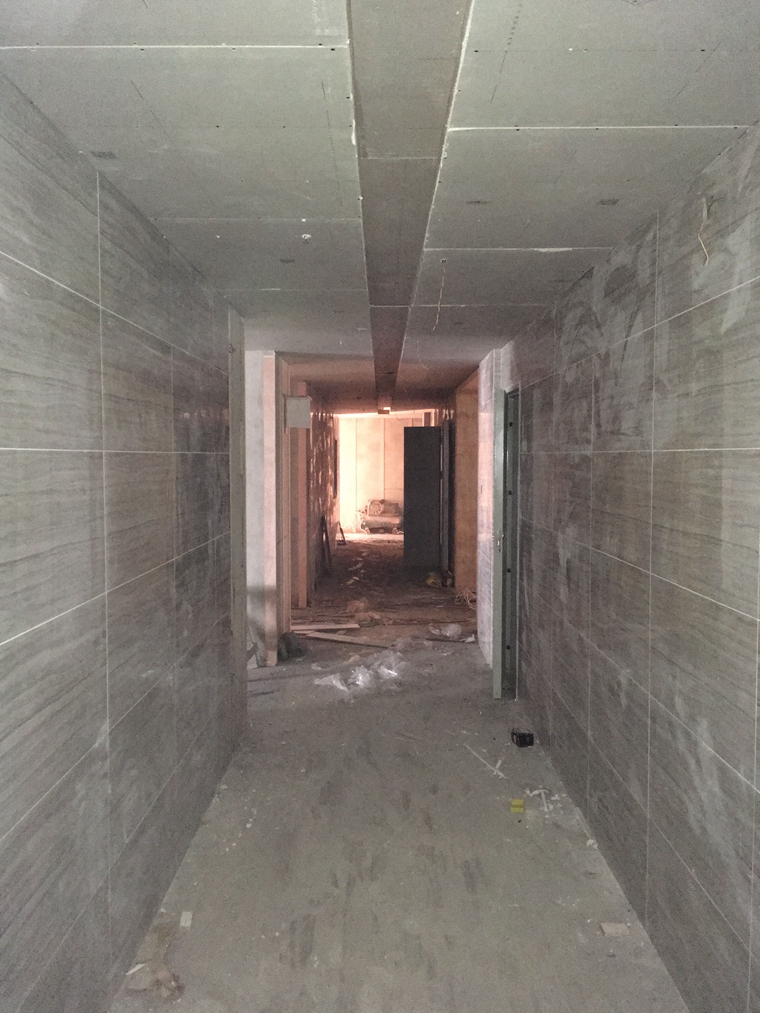

 1栋过道装修

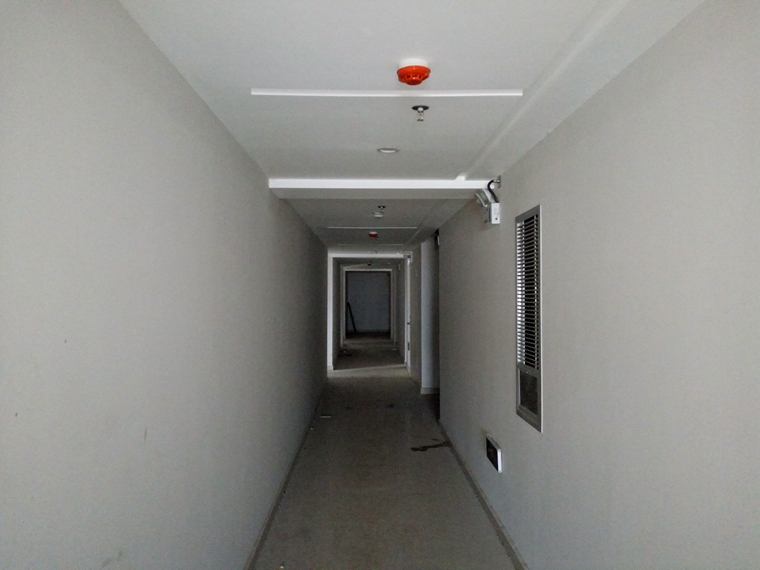

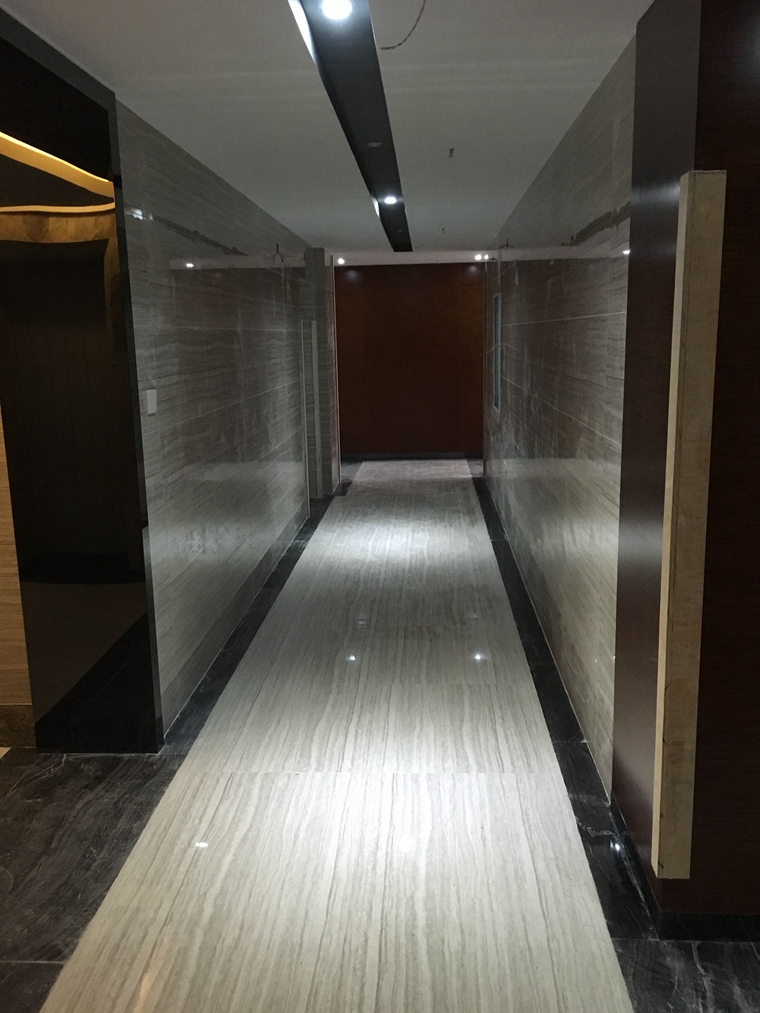

6栋电梯前室装修

6栋电梯前室装修

6栋过道装修

 6栋过道装修

9栋单元门施工

9栋门厅装修

13栋门厅装修

13栋门厅装修

13栋门厅过道

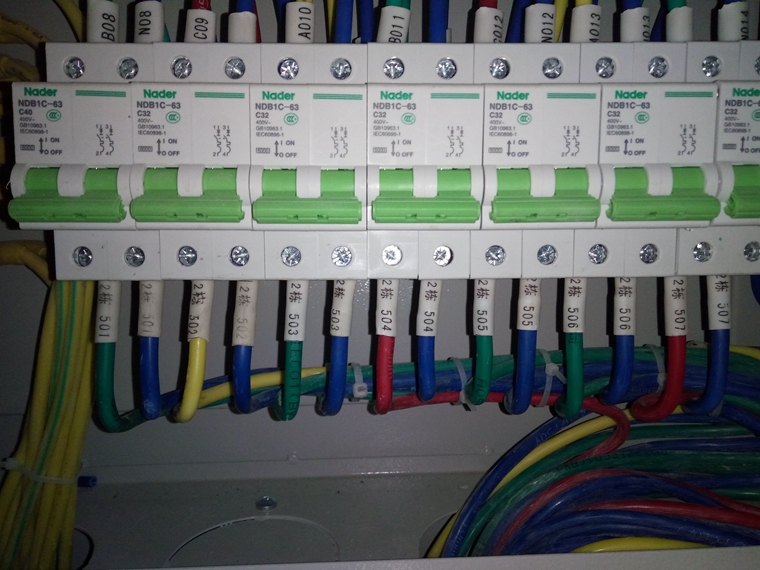

2栋分户表箱

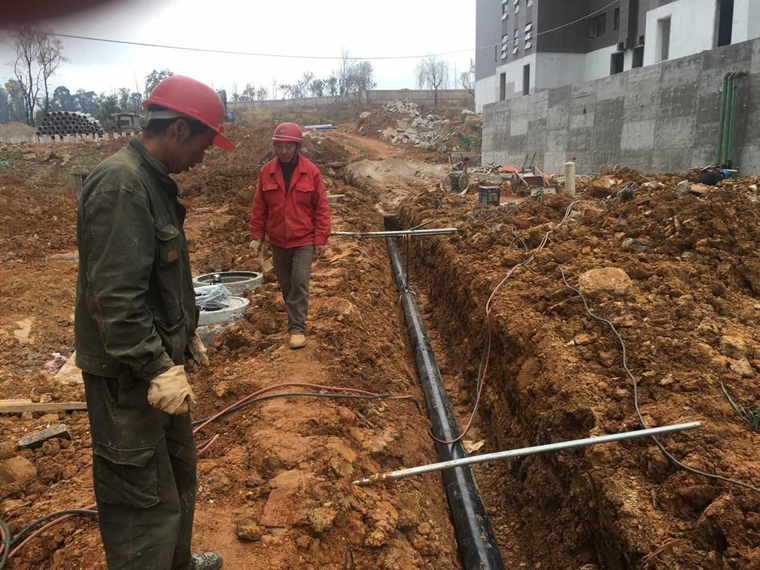

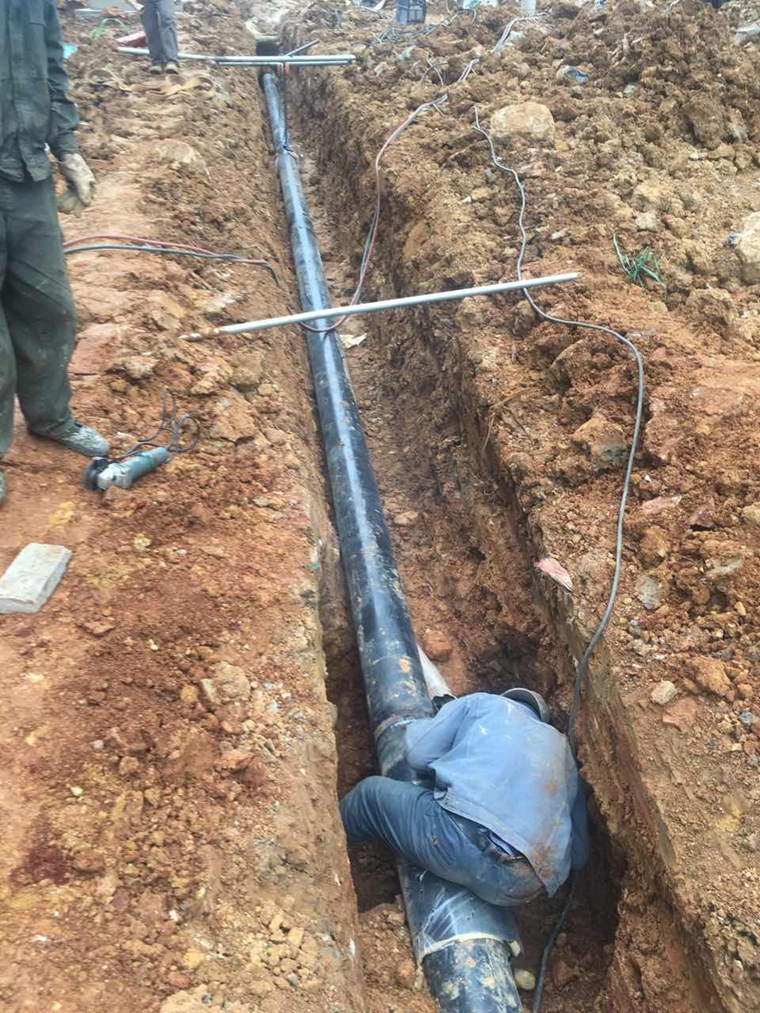

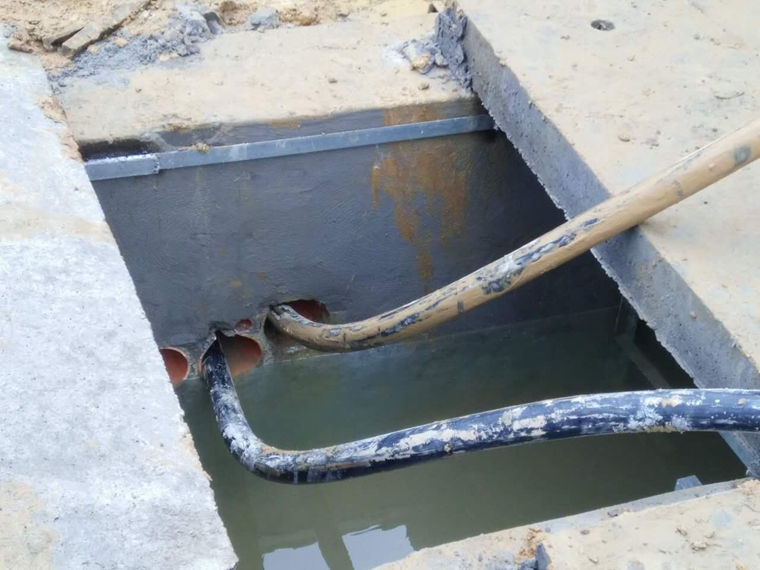

雨污管接入井

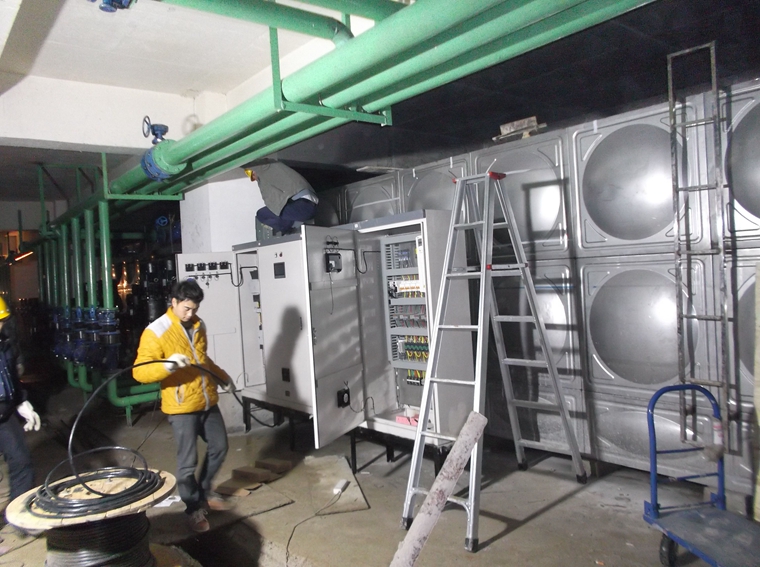

给水泵房设备安装

自来水室外消火栓环管

自来水室外消火栓环管

强电电缆敷设

强电电缆敷设

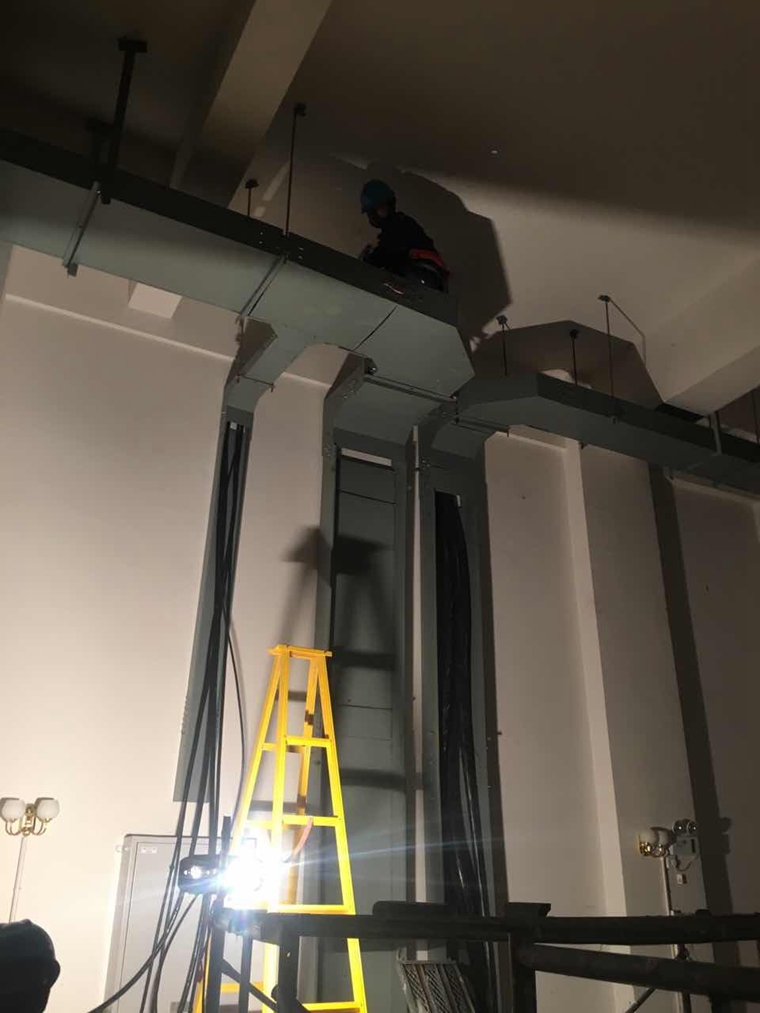

强电设备施工

煤气室外管网施工

煤气室外管网施工

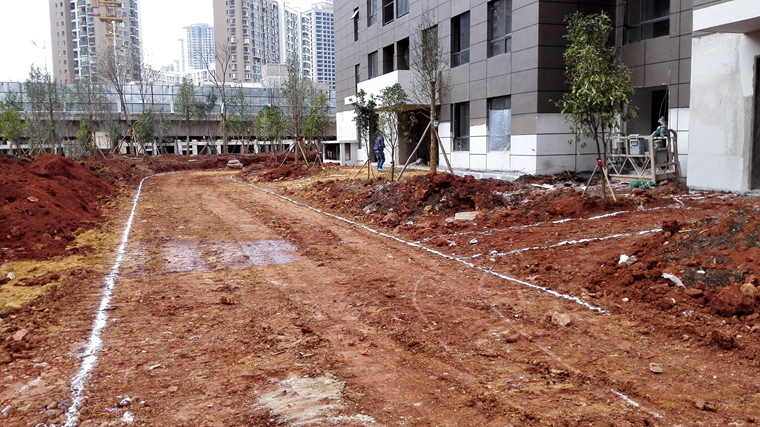

9栋与10栋间庭院道路施工及乔木栽种

9栋与10栋间庭院道路垫层施工

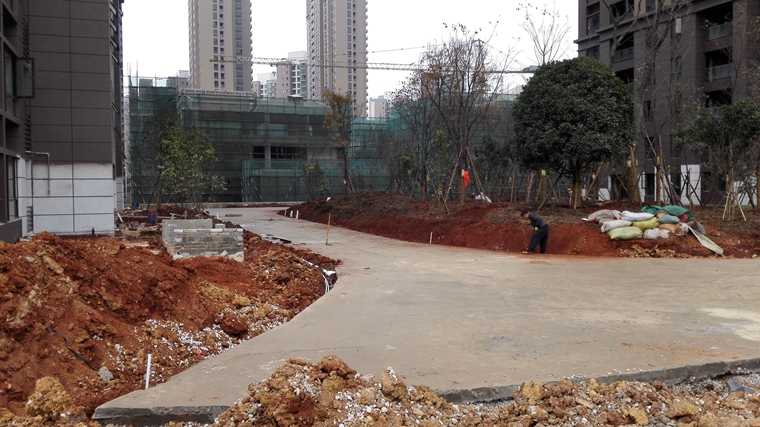

13-14组团道路路基平整

13-14组团道路路基平整

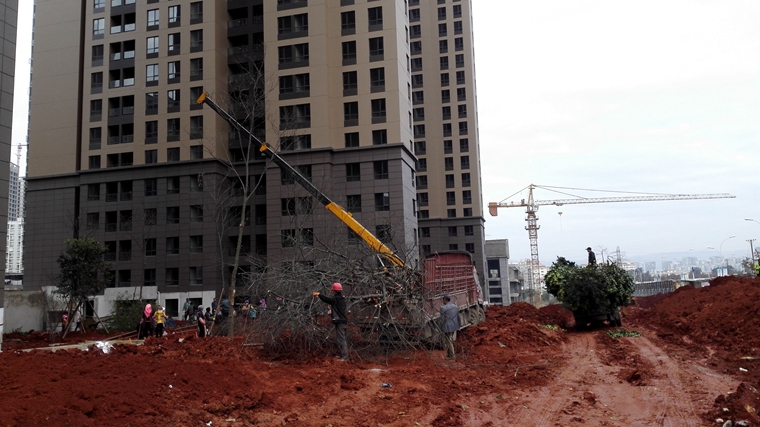

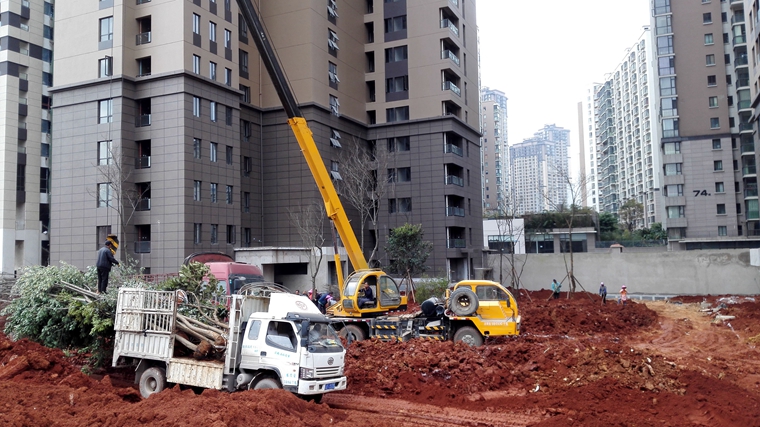

4号库乔木种植

4号库乔木种植

2-3栋组团乔木到场

2-3栋组团乔木种植

2-3栋组团乔木种植
