云南映象城市公园广场各位业主:
2017年1月,作为衔接春节长假的月份,为保证城市公园广场后续工程建设,项目部及时整理各项施工工段阶段性工作,制定了节后施工计划,并积极协调各施工单位做好准备工作。同时对春节期间施工现场防火、防灾、防盗安保工作进行了周密安排。本月重点工作是持续推进景观绿化施工及各项室外市政管网后阶段工作。现将2017年1月云南映象城市公园广场工程建设进展情况通报如下。
一、室外部分
(一)外墙装饰:住宅及写字楼,除1栋电梯口收尾及裙楼玻璃幕墙正在施工外,其余栋号基本完成。
(二)自来水:室外给水管网完成80%。
(三)智能:室外管网敷设完成30%。
(四)煤气(天然气):室外管网安装完成80%。
(五)景观:乔木种植完成60%;进红土完成90%;庭院路基完成80%;道路饰面完成20%。
(六)施工电梯拆除:1栋施工电梯已拆完。
二、室内部分(楼梯间、走道及电梯前室装修)
(一)写字楼部分:1栋完成5-30层地砖铺贴、墙面第一道腻子以及10-30层石膏板吊顶;6栋完成7-25层墙地砖铺贴、8-25层石膏板吊顶。
(二)住宅部分:门厅装修完成50%。
三、2017年2-3月工作计划
(一)完成外墙涂料收尾工作。
(二)完成消防安装工作。
(三)完成住宅公共部分装修及车库装修工作。
(四)完成1、6栋公共部分装修工作。
(五)完成1栋幕墙施工。
(六)完成单元门厅装修工作。
(七)完成住宅部分室外电缆敷设。
(八)完成住宅部分煤气室外管网施工。
(九)完成住宅部分庭院道路基层施工。
(十)完成住宅部分乔木栽种。
(十一)完成其他零星工程。
最后,感谢广大业主对城市公园广场项目的支持与理解。值此新春佳节来临之际,恭祝广大业主金鸡报晓、吉祥如意、身体健康、阖家幸福!
昆明城建房地产开发股份有限公司
二〇一七年一月二十五日

2号库景观种植土(红土)及植载完成情况
3号库室外施工、景观种植土(红土)及植载完成情况

4号库景观种植土(红土)及植载完成情况

9、10栋道路饰面完成情况
9、10栋道路饰面完成后进行成品保护

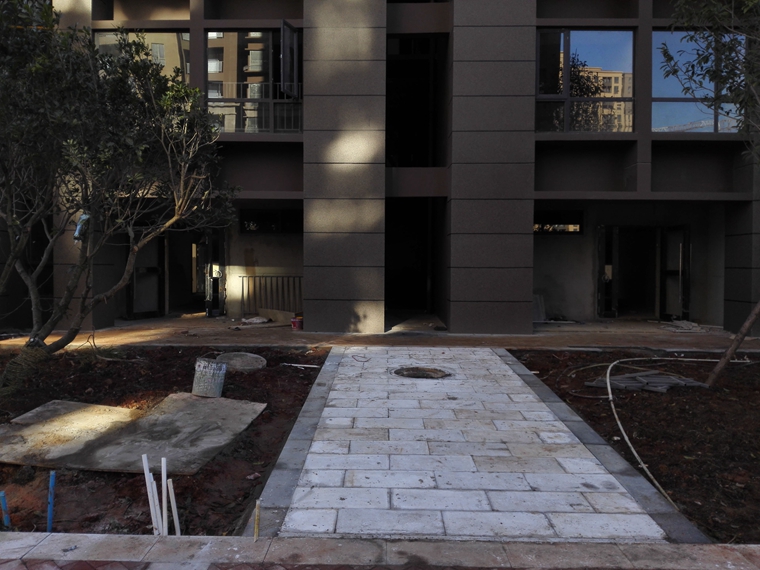

9栋单元入口饰面

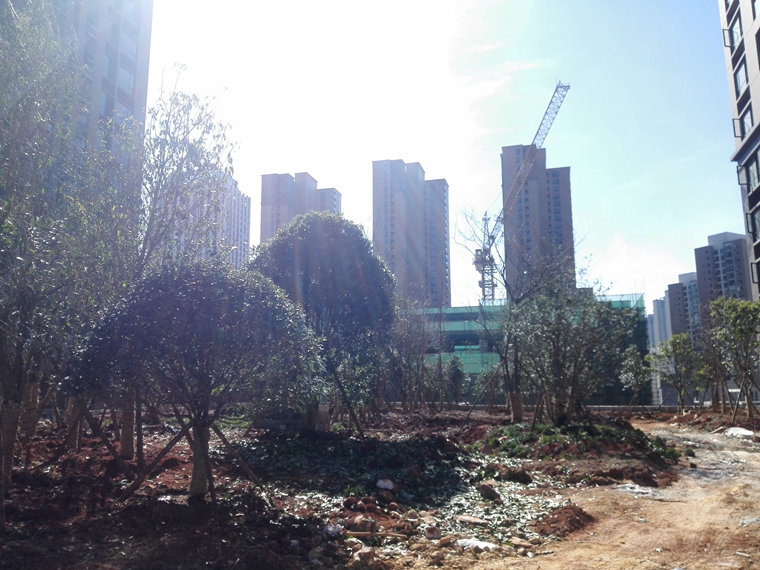

10、11栋乔木种植情况
13、14栋乔木种植情况
2、3栋砼垫层施工情况

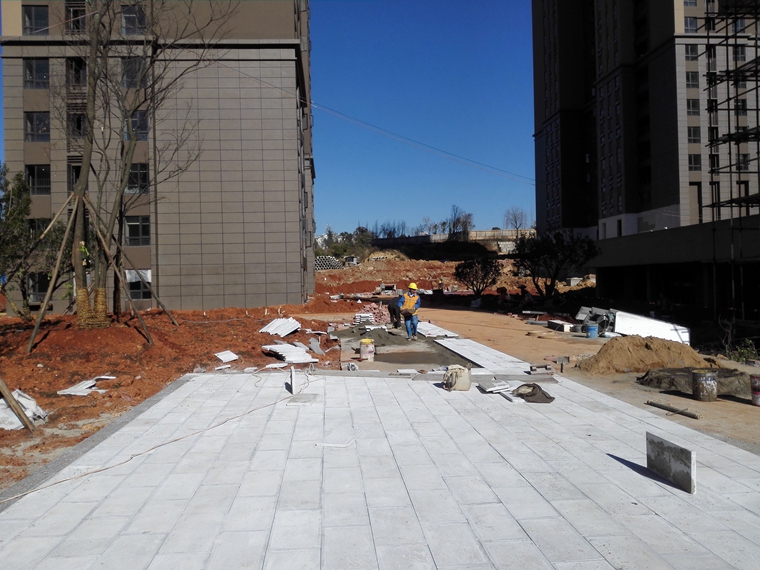

13、14栋道路饰面施工情况

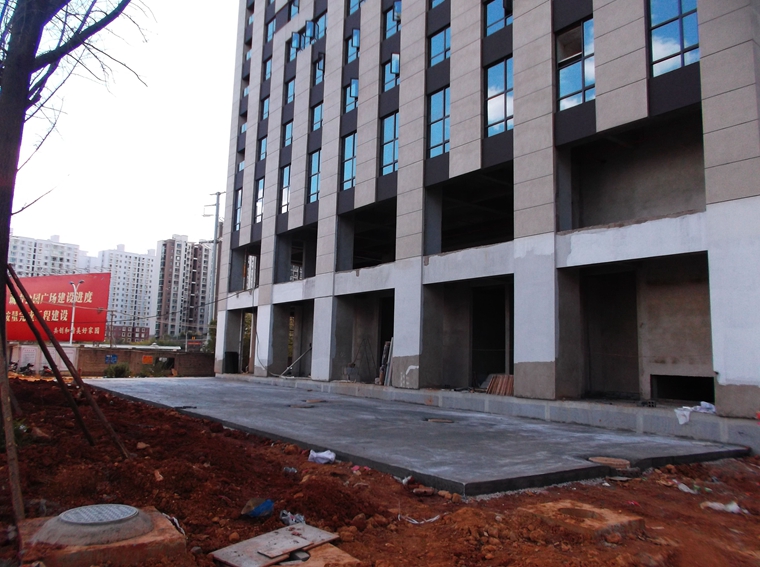

1栋写字楼入口处室外砼垫层施工情况

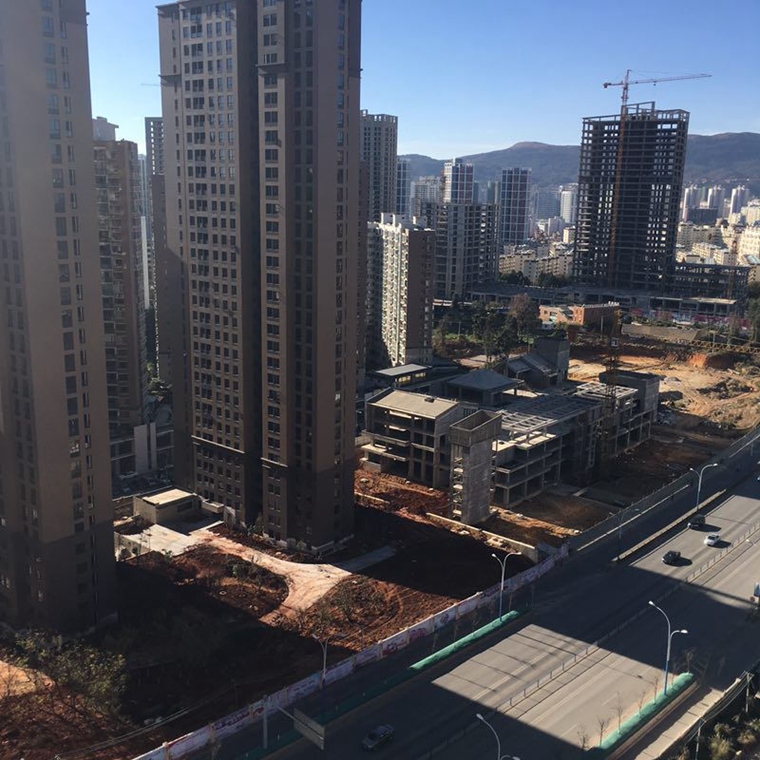

J地块临铂金大道方向园区道路砼垫层施工情况

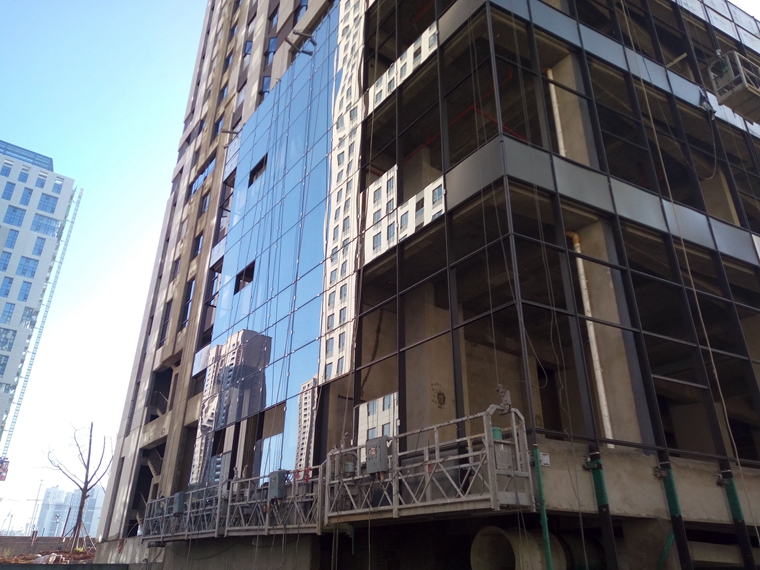

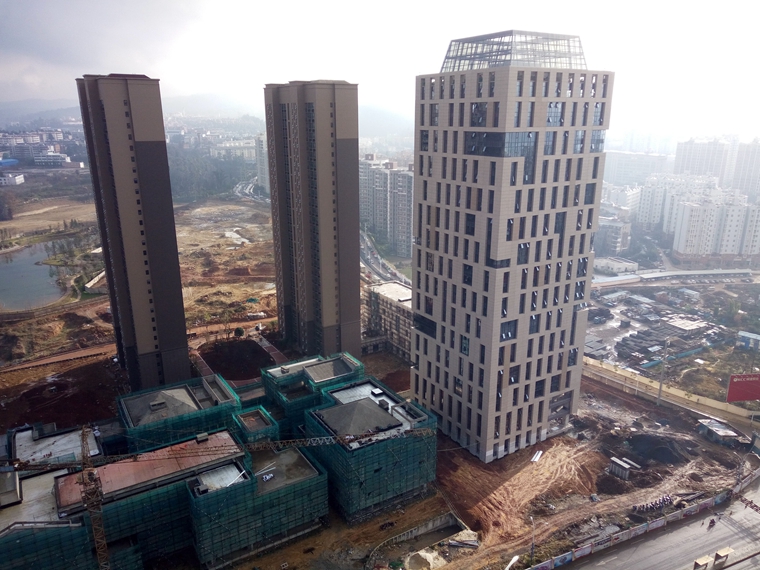

1栋玻璃幕墙安装完成情况

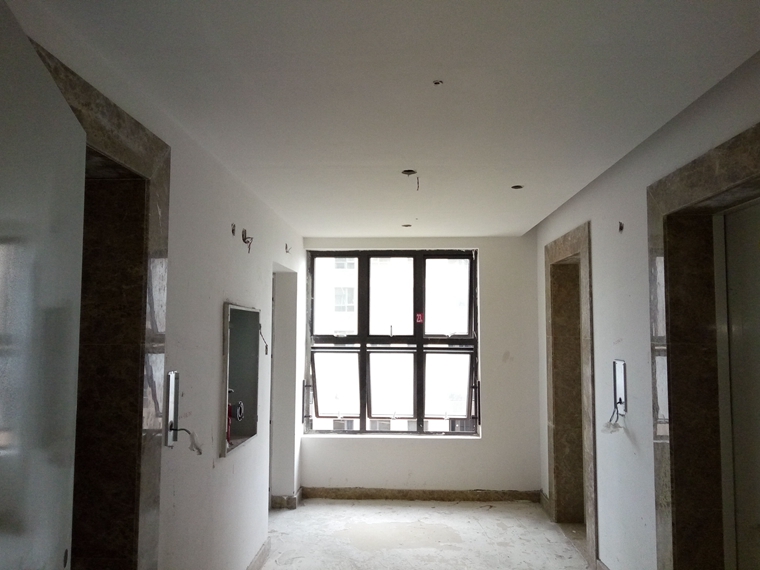

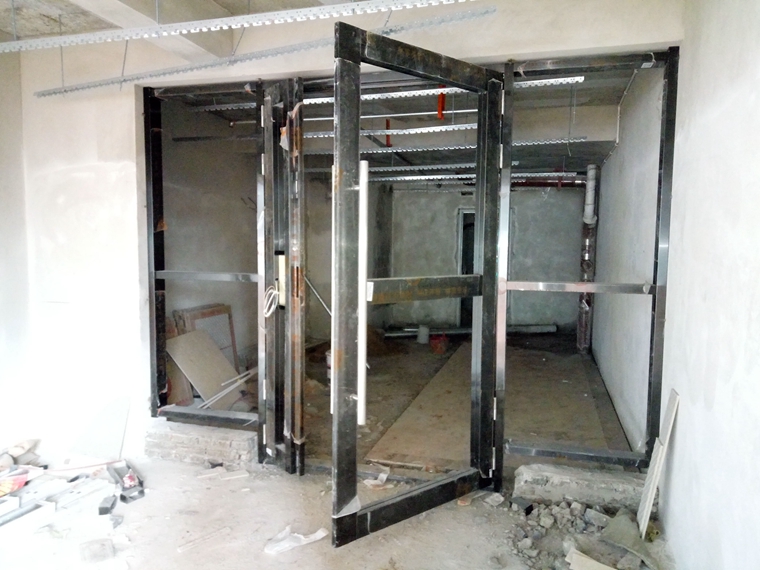

1栋过道墙面、吊顶整体装修完成情况
住宅部分单元门安装完成情况
住宅电梯前室吊顶完成情况
