云南映象城市公园广场各位业主:
春节、元宵节后工人陆续返岗,我公司积极对接各合作单位,拟定复工施工计划,并于2月20日后陆续开始恢复施工,主要涉及室外市政配套及景观工程。现将2017年2月云南映象城市公园广场工程建设进展情况通报如下。
一、室外部分
(一)自来水:住宅部分已通水。
(二)煤气(天然气):住宅及写字楼室外管网安装完成90%。
(三)电:住宅部分室外电缆已经完成,电梯电缆完成60%;目前正在进行一户一表的核对工作。

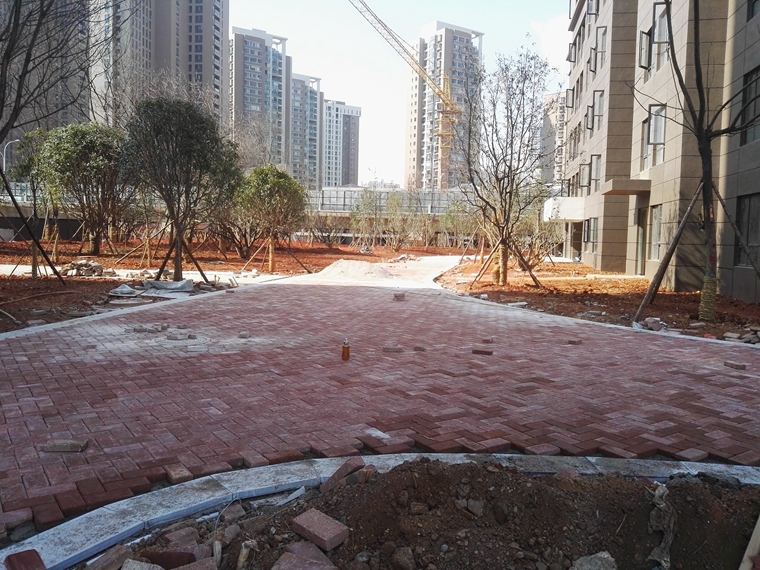

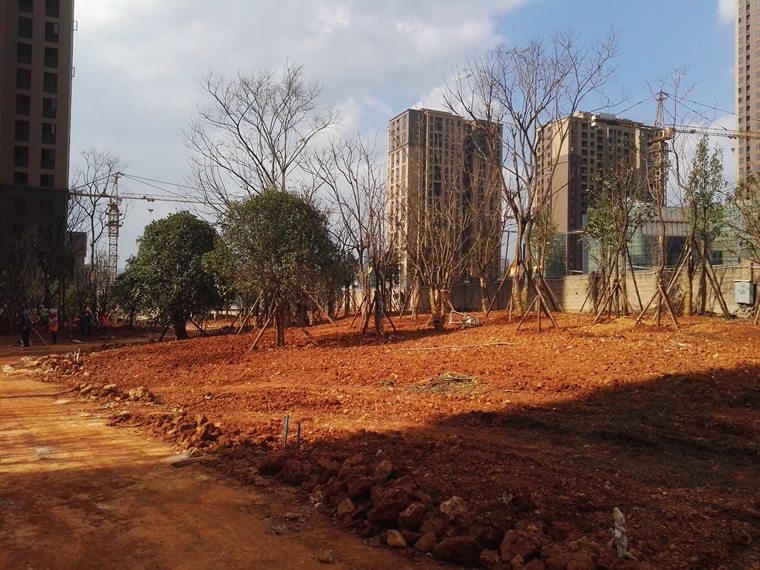

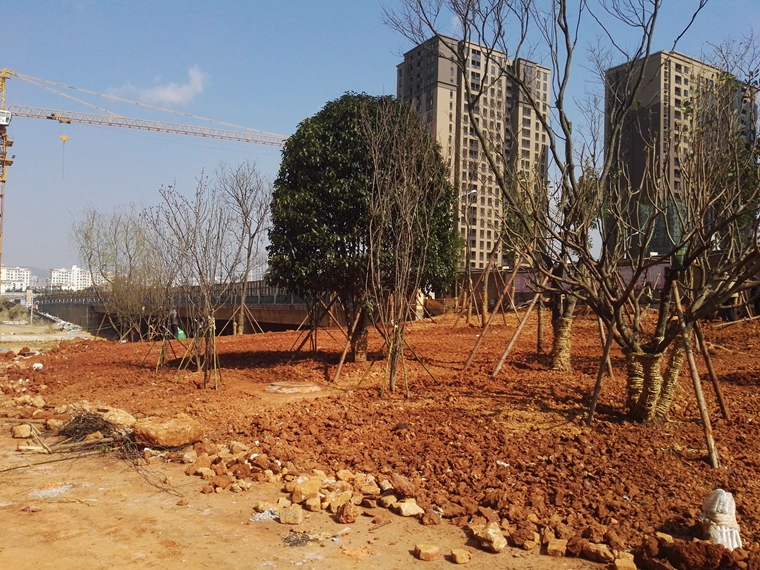

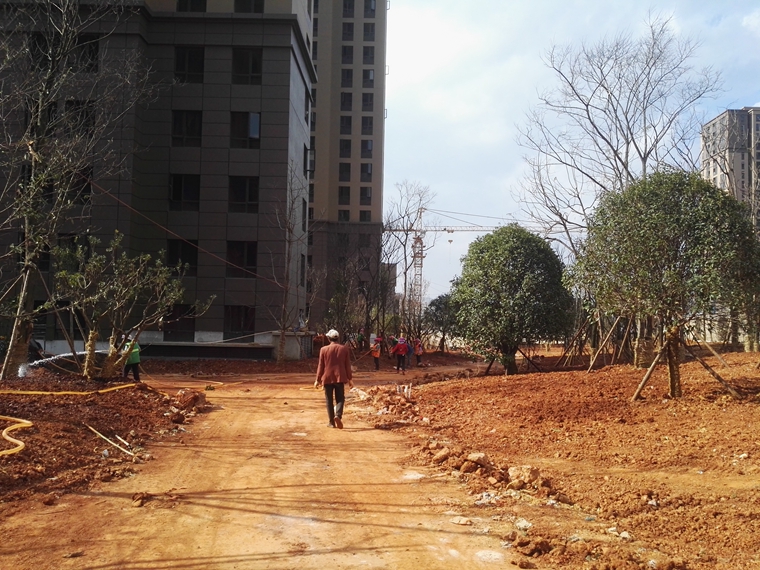

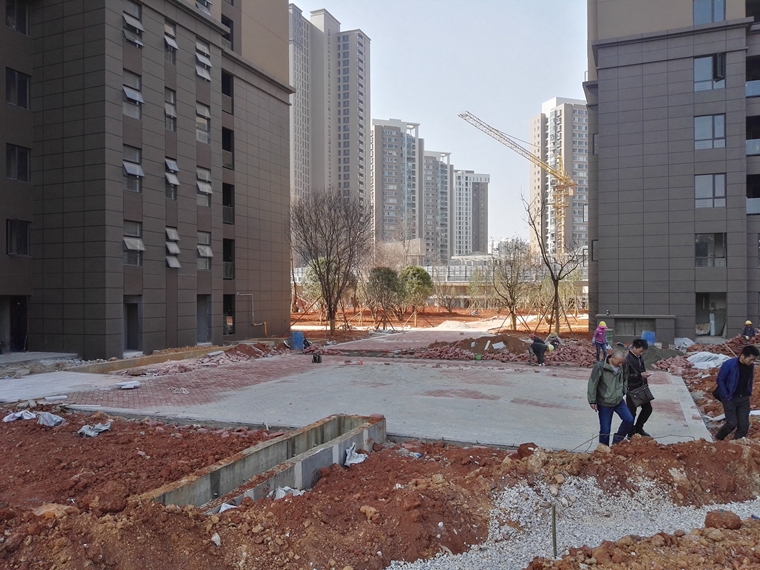

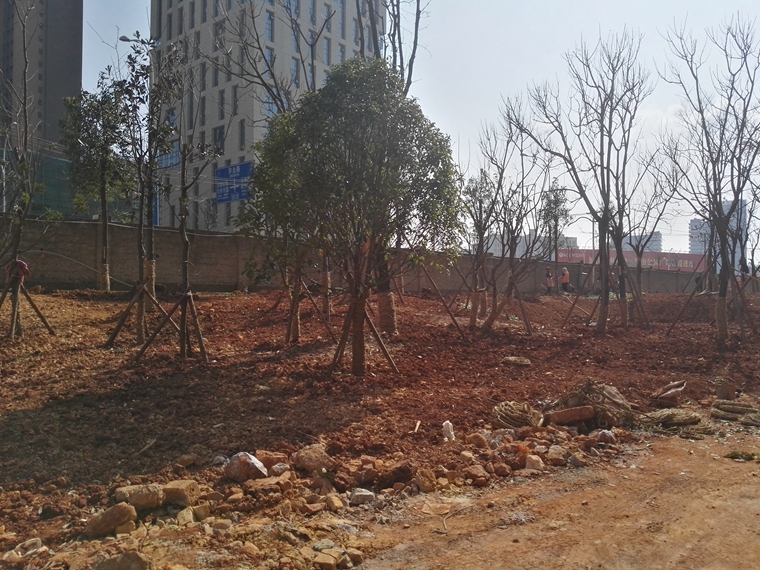

(四)市政配套、景观(住宅及写字楼):乔木种植完成90%;道路饰面完成50%;9—10栋庭院开始栽种灌木及地被;5号路流水石、水稳层已经完成。
二、三月份工作计划(住宅及写字楼)
(一)完成外墙涂料收尾工作。
(二)完成除车库部分的消防安装工作。
(三)完成住宅公共部分装修及车库装修工作。
(四)完成1、6栋公共部分装修工作。
(五)完成1栋幕墙施工。
(六)完成单元门厅装修工作。
(七)1、6栋通水。
(八)煤气室外工作全部完成(除带气接口工作外)。
(九)电梯及住宅部分通电。
(十)乔木栽种基本完成,灌木及地被栽种完成70%。
(十一)庭院道路垫层全部完成,外围人行道垫层完成50%,庭院内饰面粘贴完成90%,外围饰面粘贴完成20%。
(十二)完成其他零星工程。
昆明城建房地产开发股份有限公司
二〇一七年二月二十七日
