新闻中心

关于云南映象城市公园广场工程建设进展情况的通报

云南映象城市公园广场各位业主:

      2017年3月,我公司持续推进云南映象城市公园广场项目建设工作,目前已进入工程收尾及配套安装的后续阶段。室外集中开展大面庭院景观绿化、剩余市政配套收尾工作;室内公共部分主要集中完善门厅、电梯前室、大堂、公共卫生间等细部空间装修工作。工程进度整体按计划实施,有力保障5月31日前按质按量交付使用。现将3月云南映象城市公园广场工程建设进展情况通报如下。

      一、室外部分

      (一)市政配套、景观(住宅部分):乔木种植已完成;庭院道路饰面已完成;9-11栋庭院灌木及地被栽种已完成,13、14栋开始栽种灌木及地被。

      (二)外墙装饰:写字楼部分1栋裙楼玻璃幕墙完成70%;6栋塔吊已拆除,外墙施工电梯洞口正进行封堵恢复施工。

      二、室内部分

      (一)公共部分装修:住宅部分电梯已通过验收。门厅、电梯前室及楼梯间开始顶棚及墙面的面漆(乳胶漆)施工;2-4栋门厅单元门、墙地砖、吊顶龙骨完成;9-11、13-14栋门厅单元门、墙地砖、石膏板封顶完成。写字楼部分电梯正在备案,等待验收。1栋电梯前室5-30层地砖、石膏板封顶、电梯门套木质墙板已完成;公共卫生间5-30层墙地砖、石膏板封顶、蹲坑、面盆已完成,套装门完成12-30层;大堂墙地砖完成70%,靠4号路雨棚完成。6栋电梯前室4-25层墙地砖、石膏板封顶、电梯门套基层已完成,木质墙板完成14-19层;公共卫生间4-25层墙地砖、石膏板封顶已完成;大堂装修完成30%,雨棚钢结构完成;玻璃分户门正在安装。

      (二)消防(住宅及写字楼):立管、支管、消火栓箱、喷淋管基本完成,开始设施设备安装工作。地下车库:1#车库立管、支管、消火栓箱、喷淋管完成;2#车库消防管完成30%;3#车库负一层和4#车库立管、支管、消火栓箱、喷淋管大面完,3#车库负二层立管、支管、喷淋管大面完。

      (三)自来水:住宅太阳能水表安装完成;写字楼1、6栋已通水。

      (四)煤气(天然气):除带气接口外,其余已完成。

      (五)电:住宅已通电。已完成管网敷设及强电配电室设备安装。

      三、四月份工作计划(住宅及写字楼)

      (一)完成外墙涂料收尾工作。

      (二)完成消防安装工作。

      (三)完成写字楼公共部分装修及车库装修工作。

      (四)完成1栋幕墙施工。

      (五)完成大堂及门厅装修工作。

      (六)完成灌木及地被栽种。

      (七)完成外围道路施工。

      (八)完成其他零星工程。

      四、重要声明

      近期有业主反映,有部分第三方公司或个人非正规渠道获取业主联系方式,并承诺只要业主签订装修合同马上就可进场装修。在此我公司郑重声明:我公司在城市公园广场项目的销售、建设、交付过程中从未授权或提供任何第三方公司或个人城市公园广场业主的合同内联系信息!并未许可其在交付前开展任何形式的商业活动!任何重要信息请以我公司官方披露通告为准,请广大业主谨慎对待,谨防上当受骗!

昆明城建房地产开发股份有限公司

二〇一七年三月二十八日

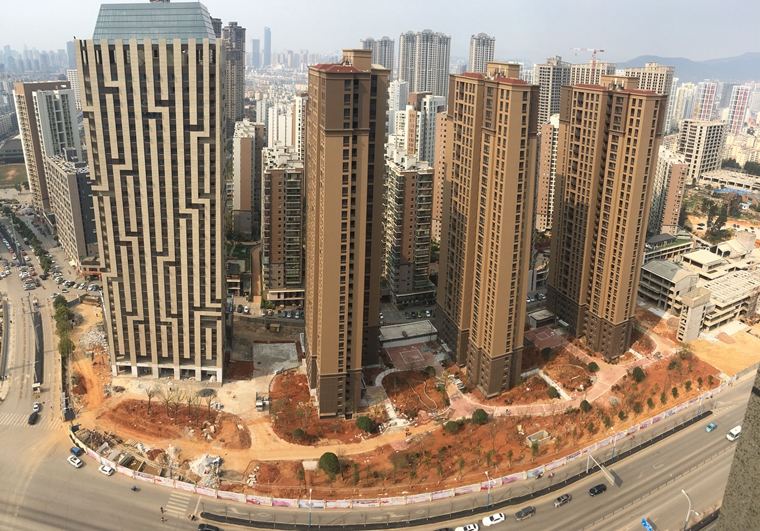

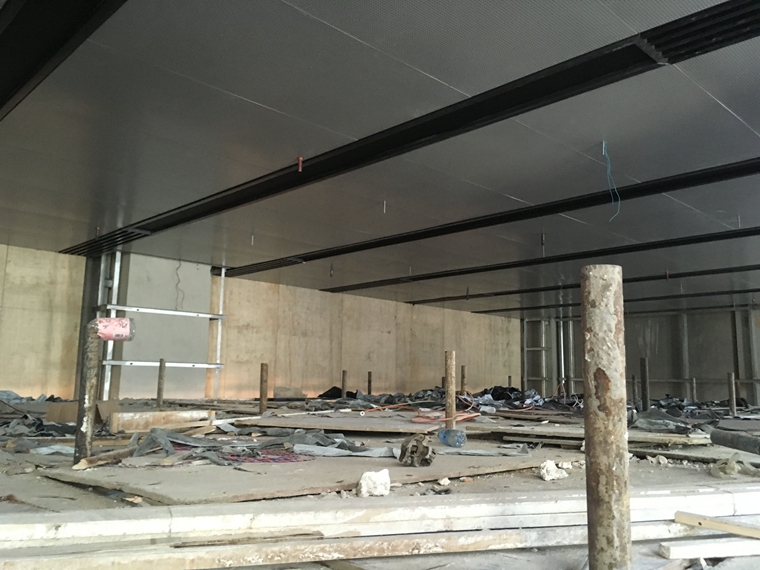

J地块现状

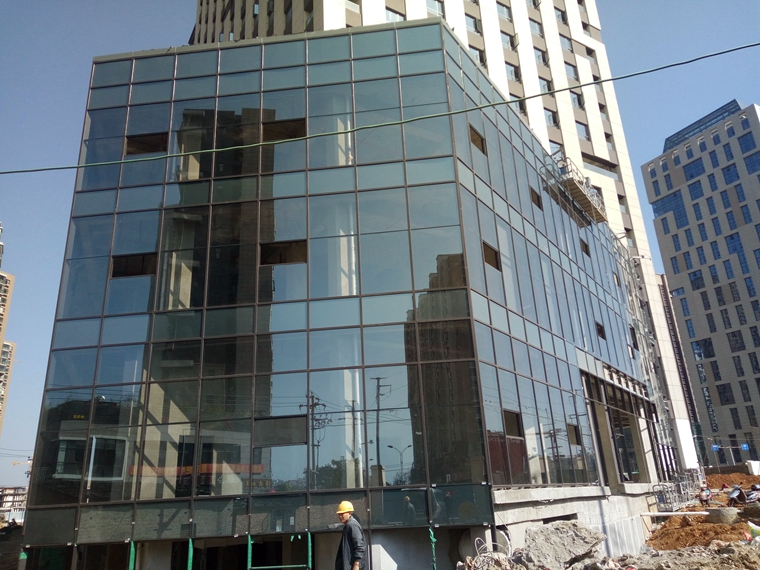

1栋裙楼玻璃幕墙安装

1栋大堂装修

庭院地被种植

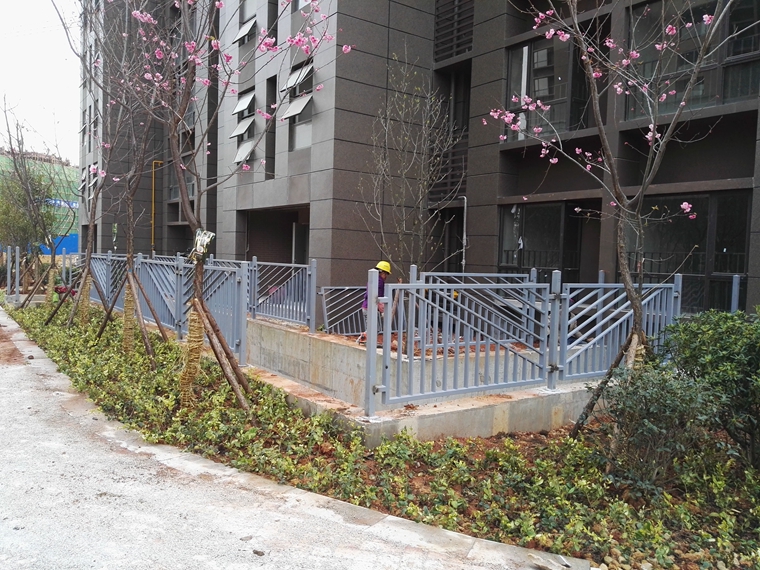

庭院围栏安装

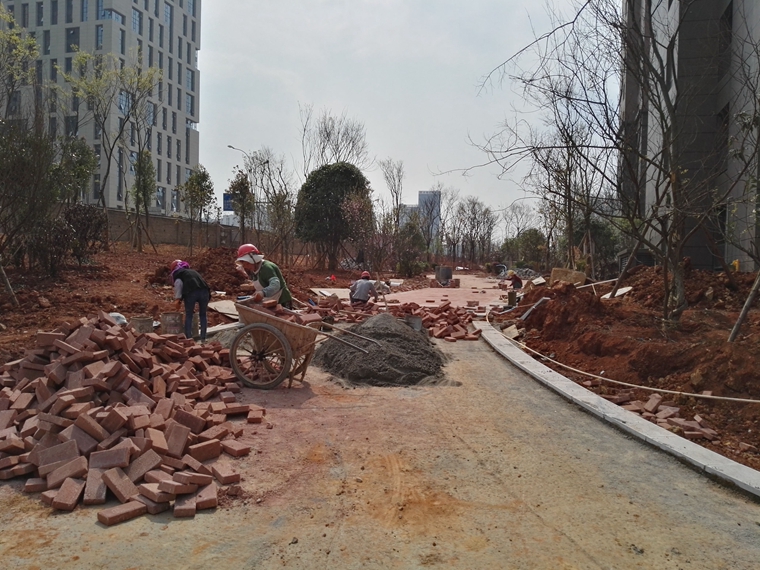

庭院道路饰面粘贴

6幢大堂装修

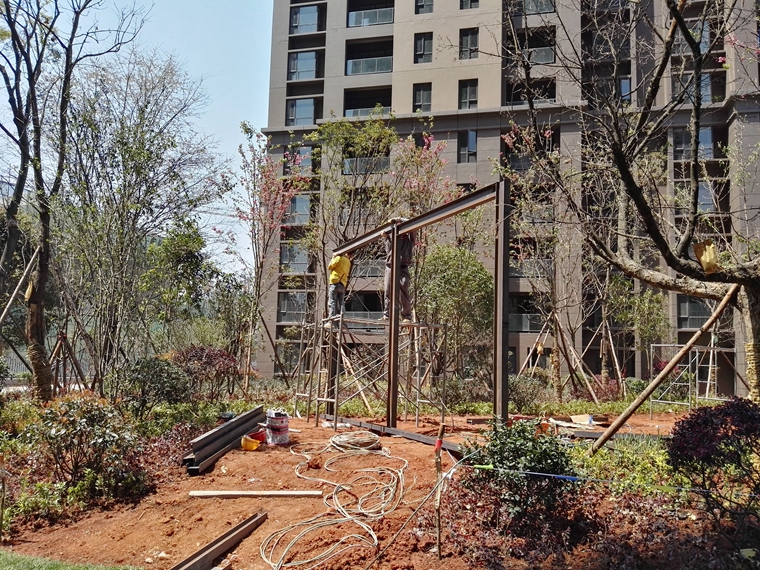

9、10栋廊架安装

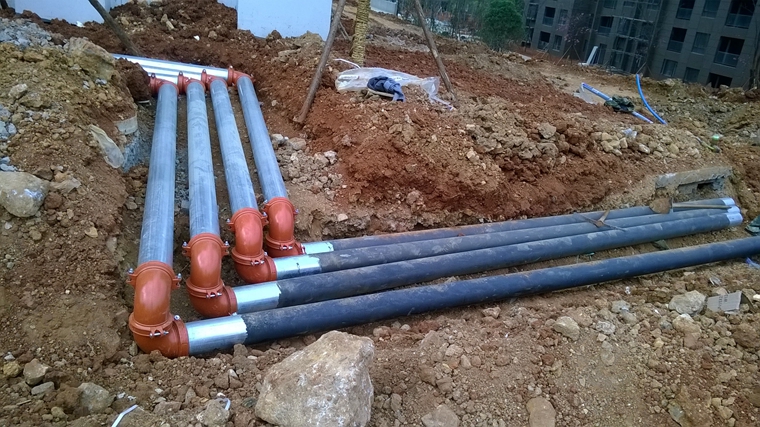

室外消防管安装

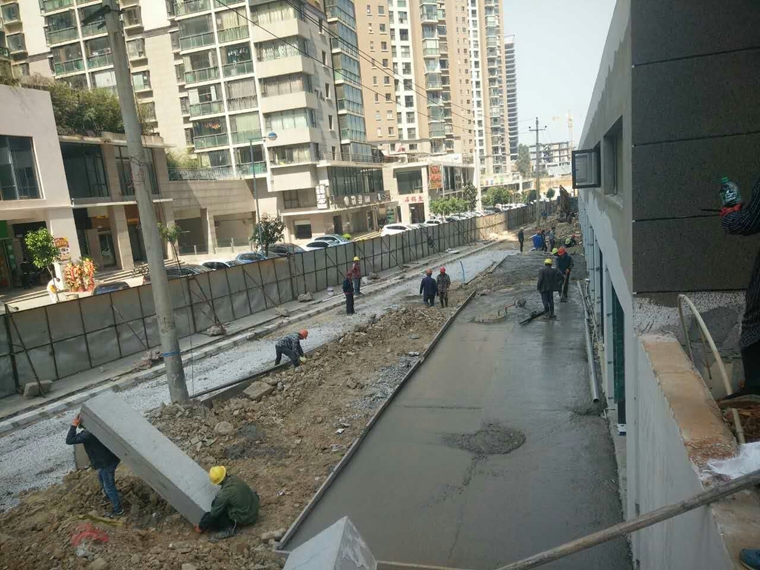

1、2栋靠映象社区侧人行道砼垫

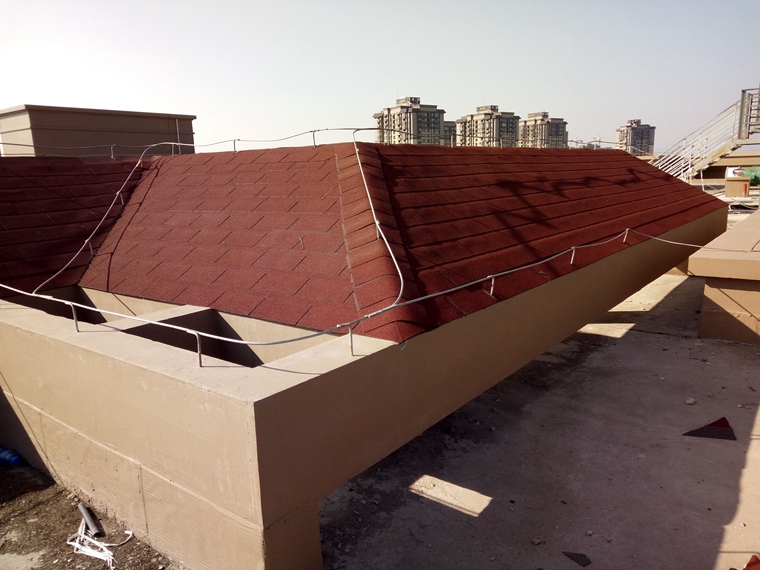

住宅屋面挂瓦

屋面消防环管铺设

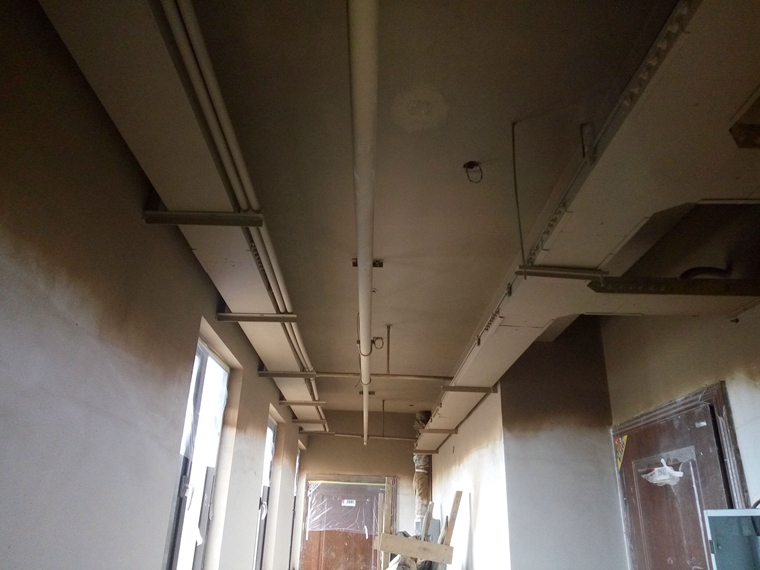

住宅走道装修

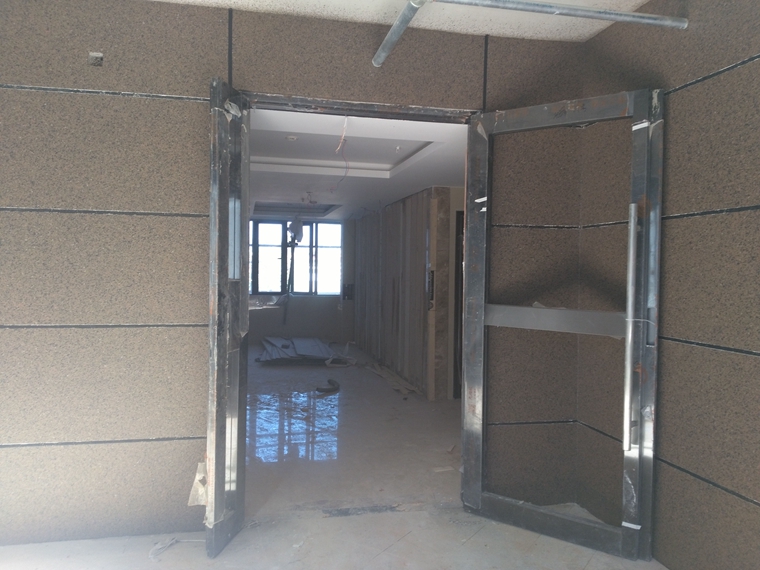

住宅门厅装修

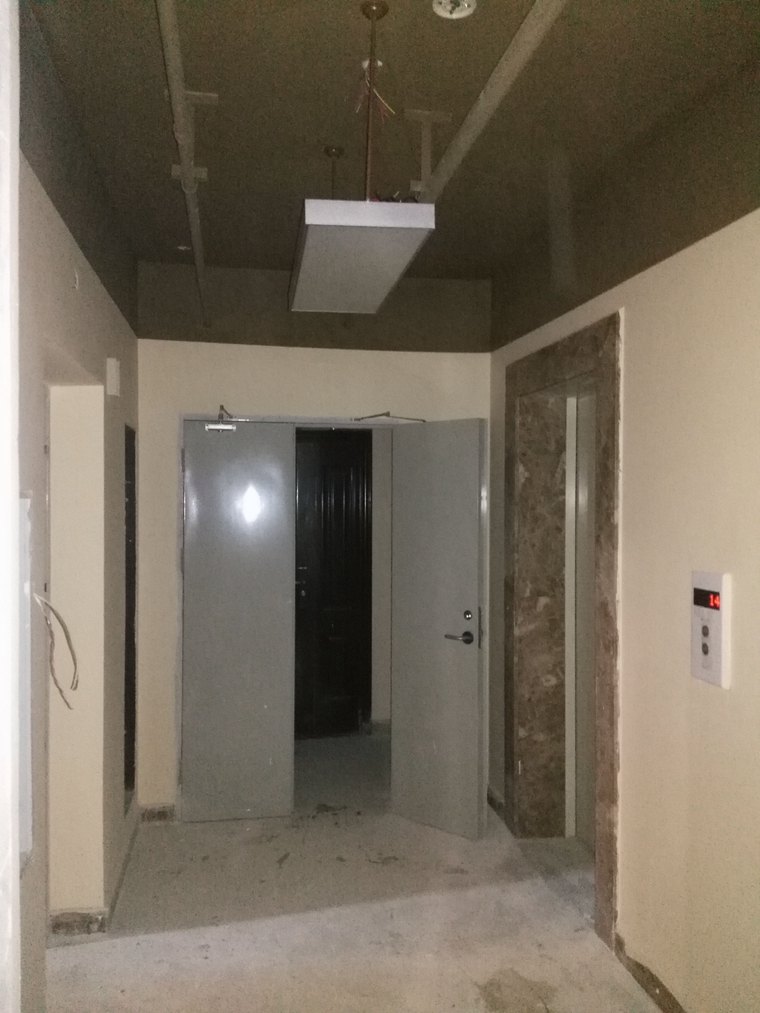

住宅电梯前室

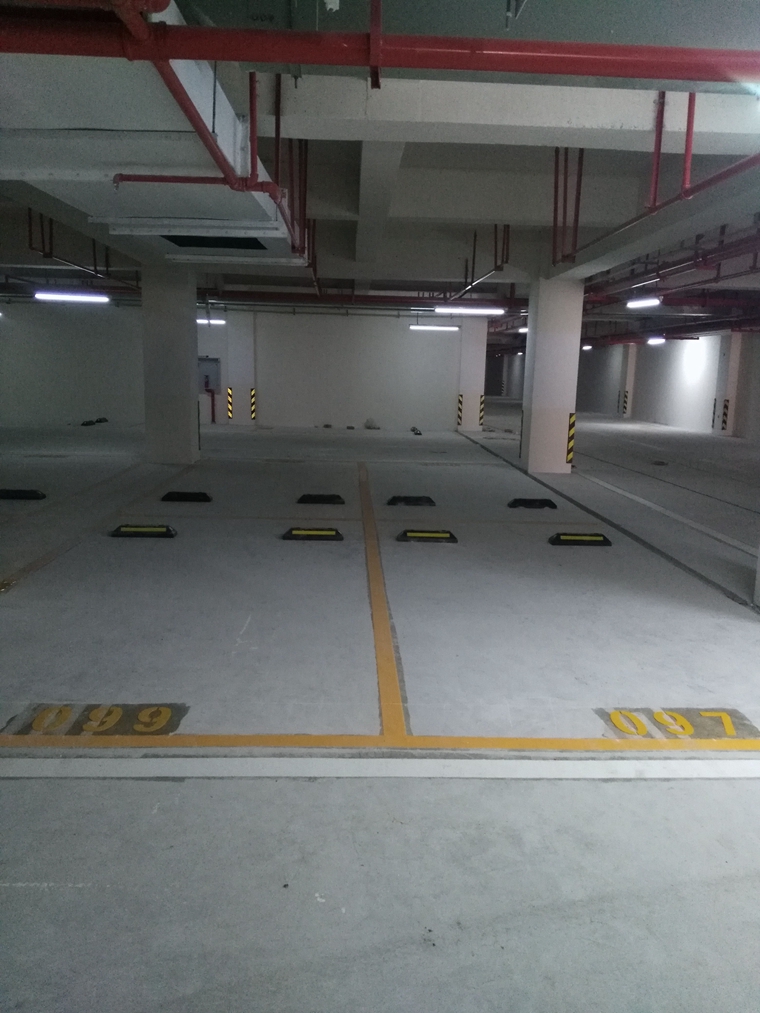

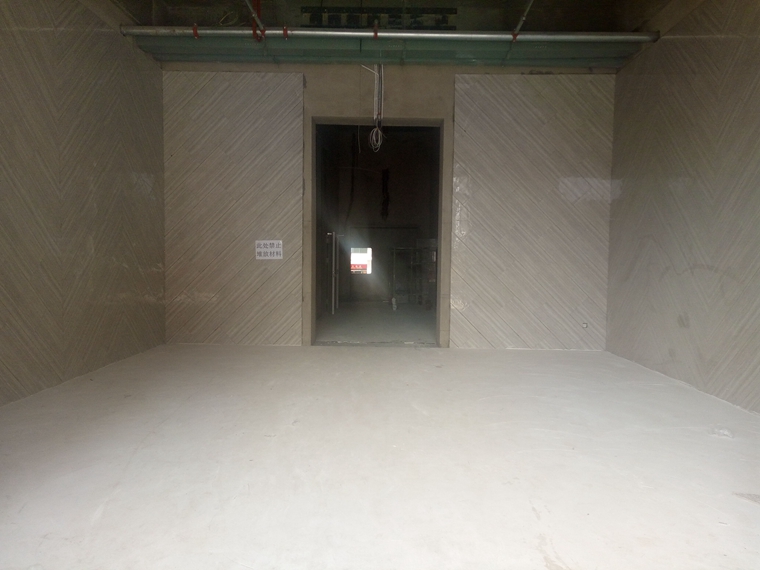

4号车库

联系地址

云南省昆明市西二环路梁源小区城建大厦

联系电话:86-871-68231618

传真 : 86-871-68231618

邮编:650118 Email:kcc@kcc.cn 电子地图

Copyright © 1998 - 2021 kcc.cn. All Rights Reserved
